Ingeniería, Construcción y Control de Obra para Proyectos de Alta Exigencia.
En Urbvium desarrollamos, ejecutamos y supervisamos proyectos de infraestructura inmobiliaria, hospitalaria y carretera para el sector público y privado. Respaldados por más de 7 años de experiencia técnica.
Especialistas en:
Infraestructura Hospitalaria y Sector Salud
Obra Carretera y Urbanización
Edificación Inmobiliaria (Vertical y Horizontal)
Topografía de Alta Precisión
Supervisión y Control de Obra
Administración y Logística de Construcción
Capacidad Técnica y Ejecución Precisa
Años establecidos
Proyectos completados
Proyectos recientes

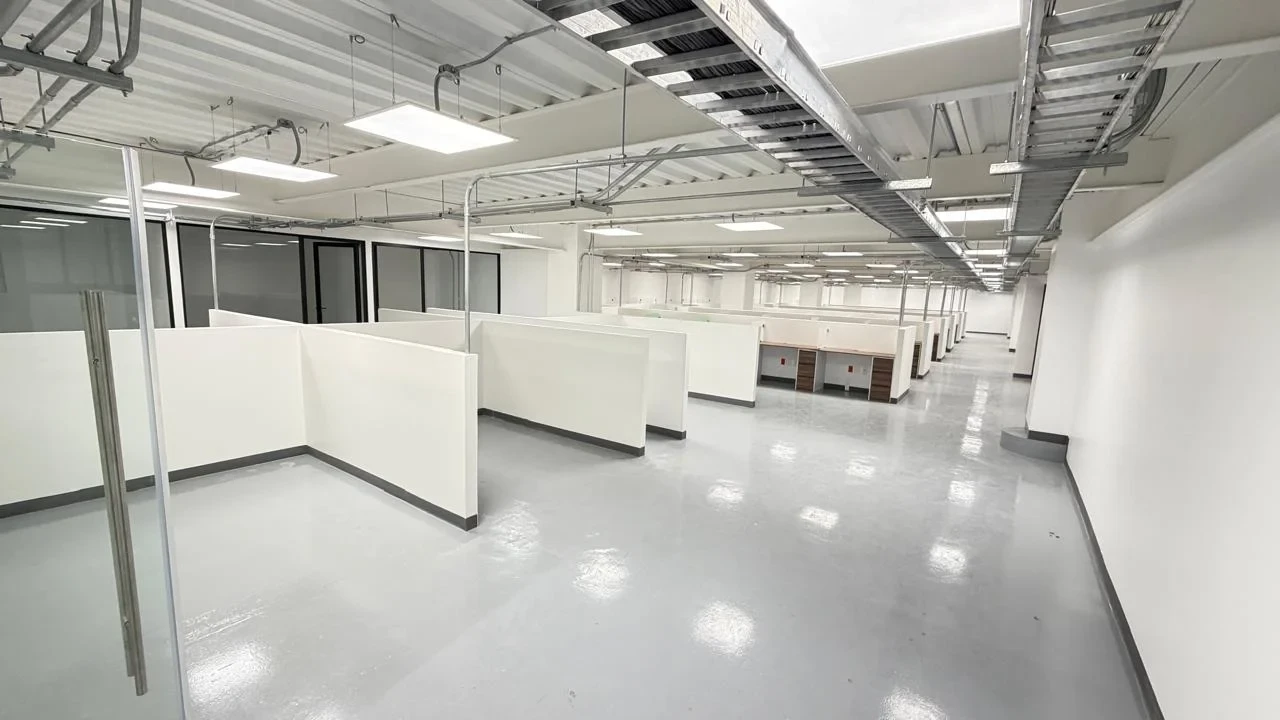

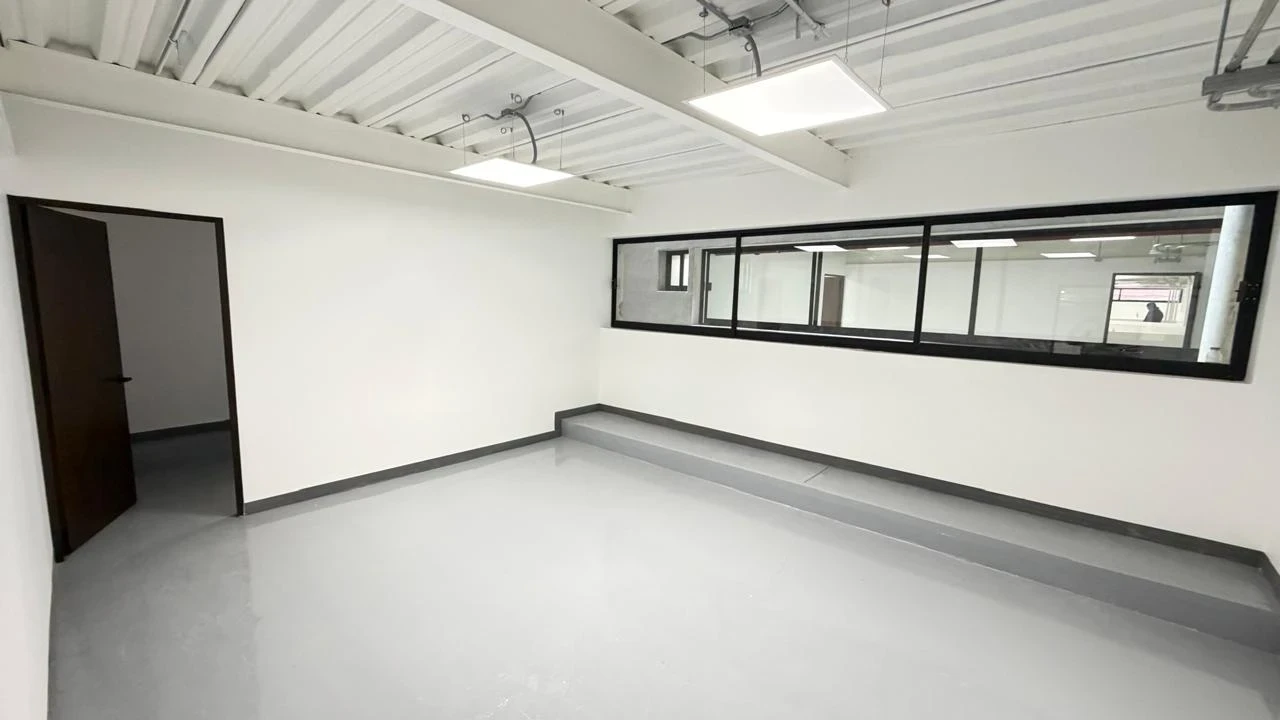

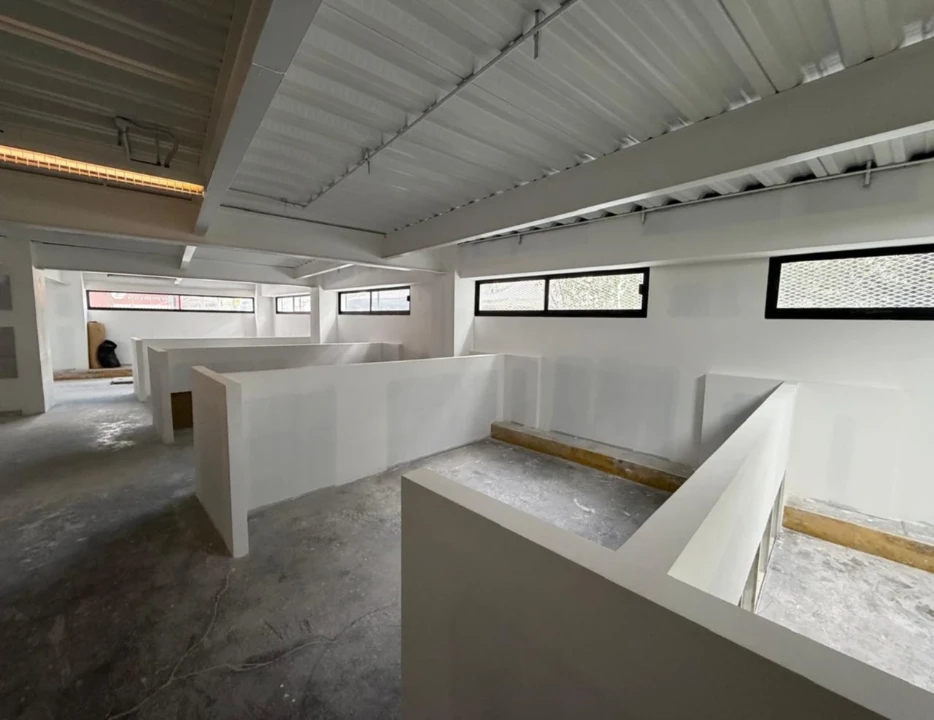

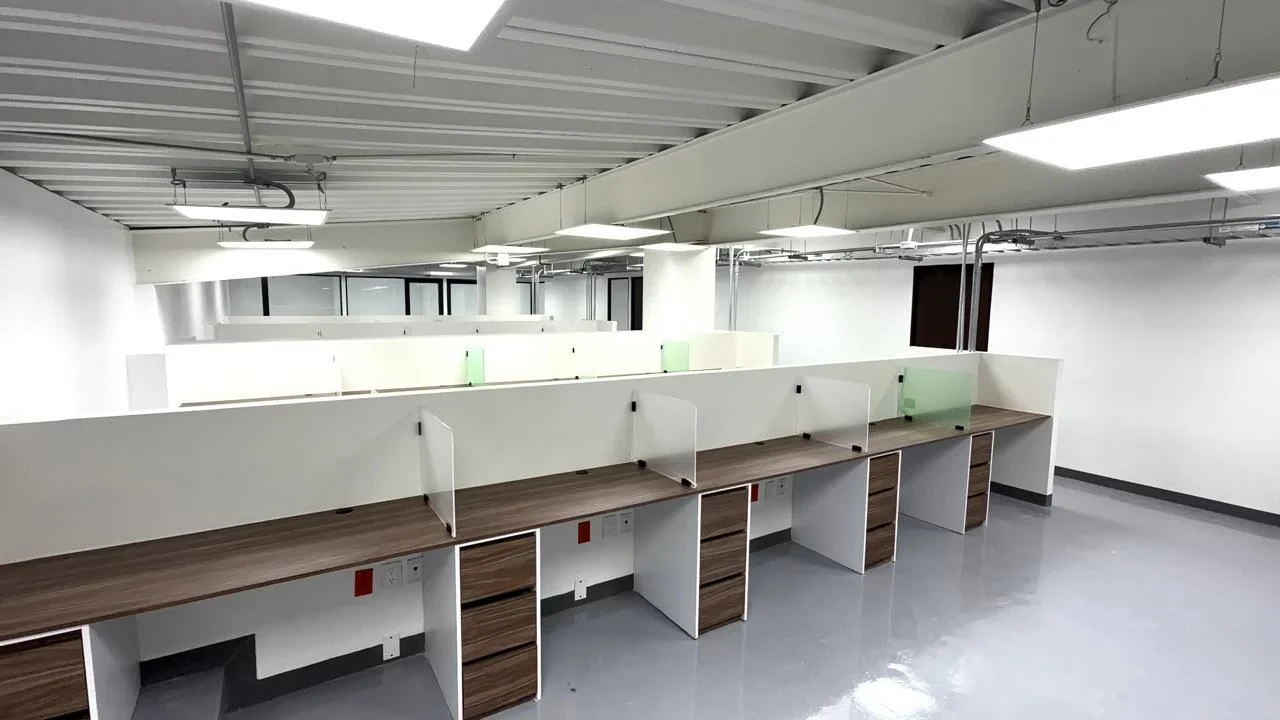

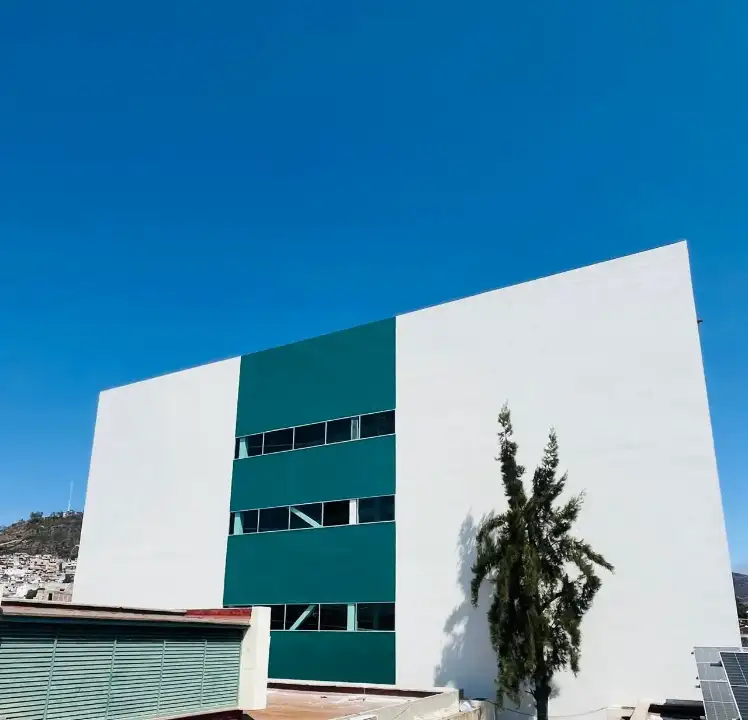

Reforzamiento Estructural “LA TORRE” – CDMX

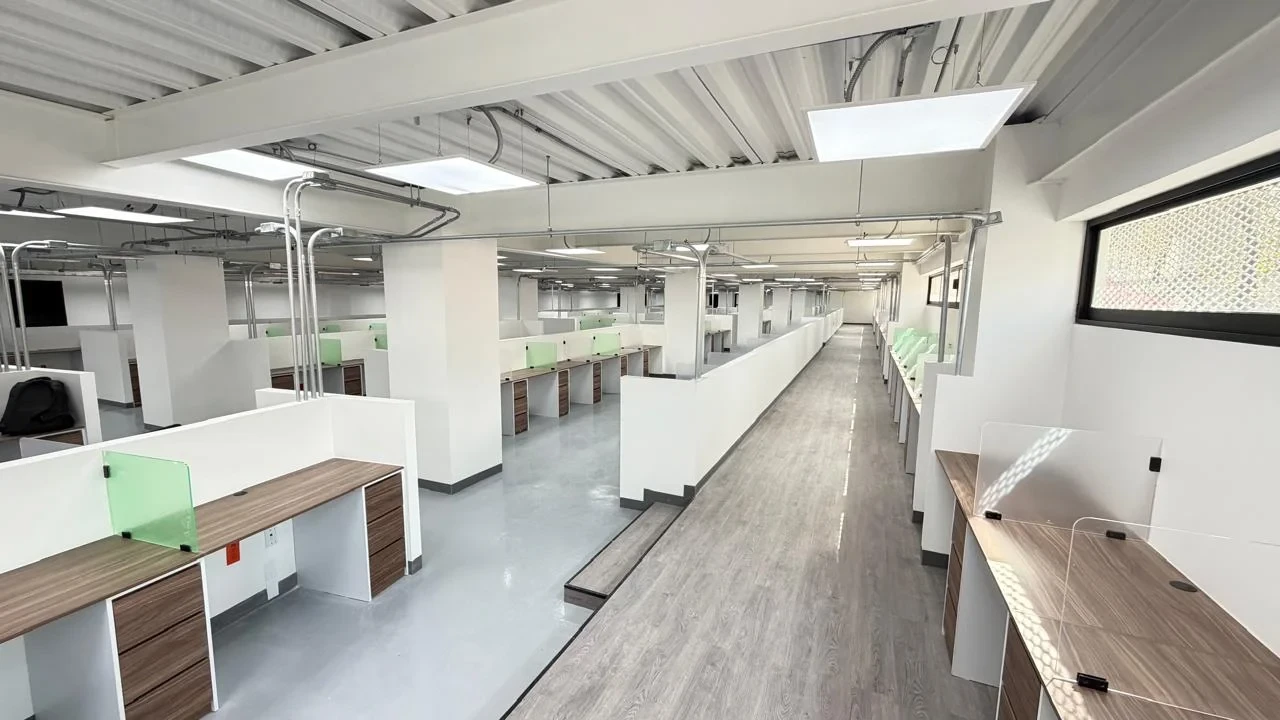

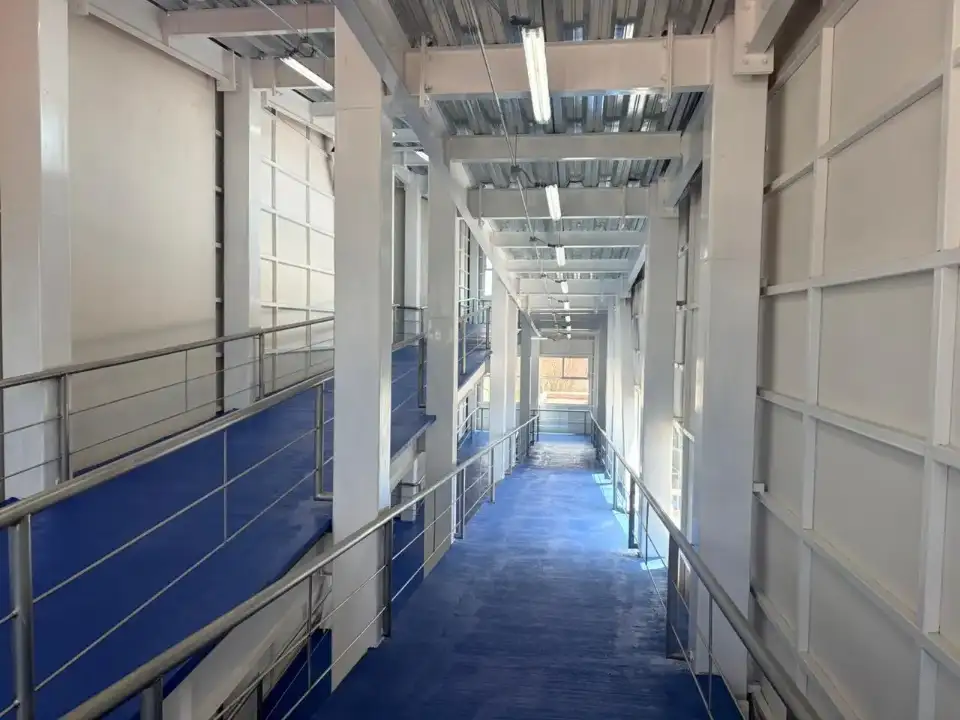

Adecuación integral del inmueble “La Torre”: demoliciones, reforzamiento estructural, acabados y renovación de instalaciones hidrosanitarias y eléctricas, transformando espacios en oficinas funcionales con infraestructura moderna y segura.

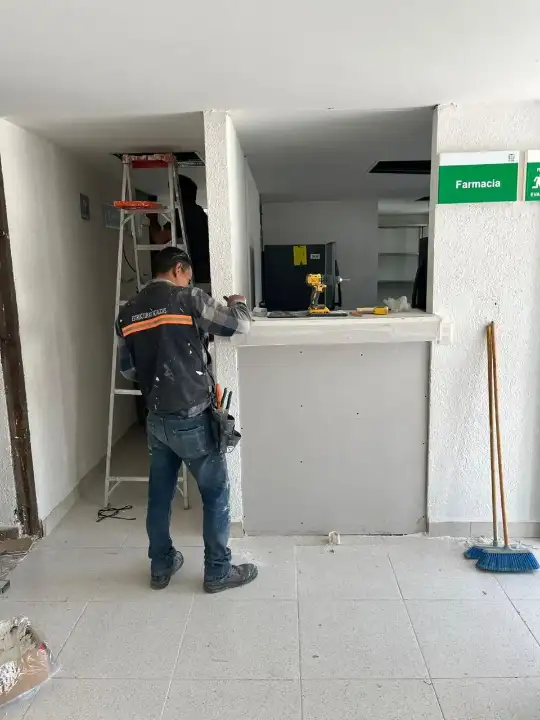

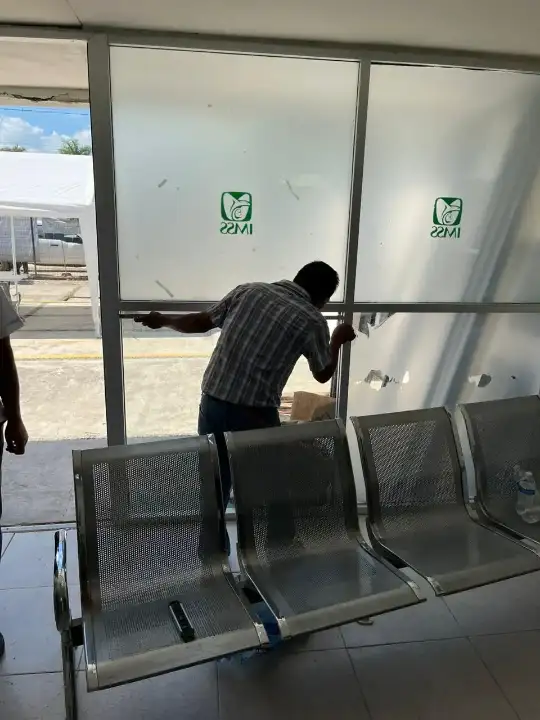

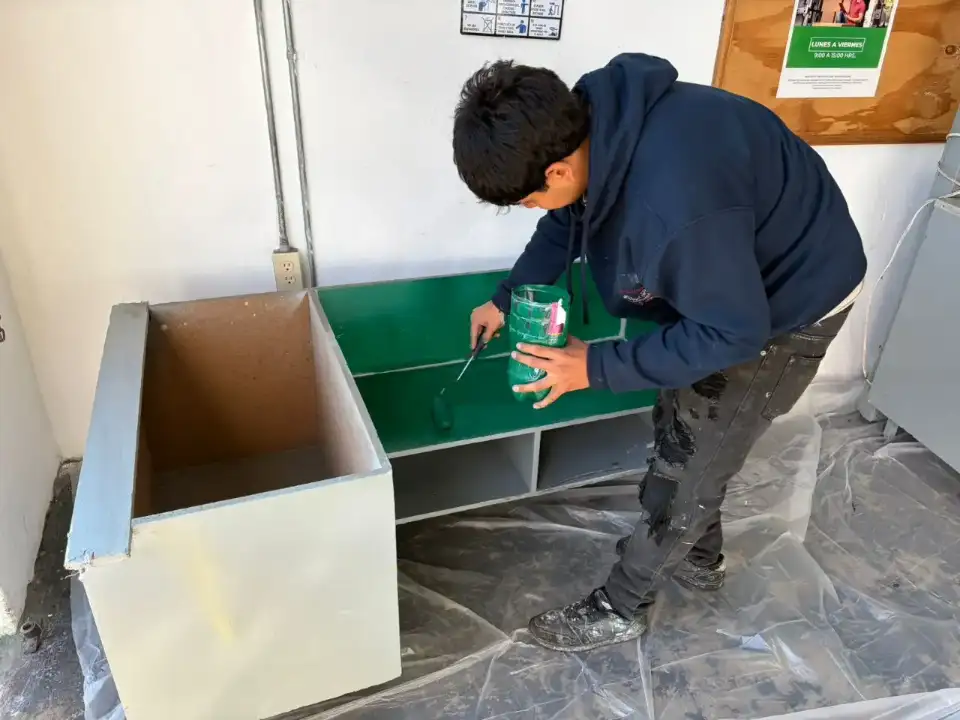

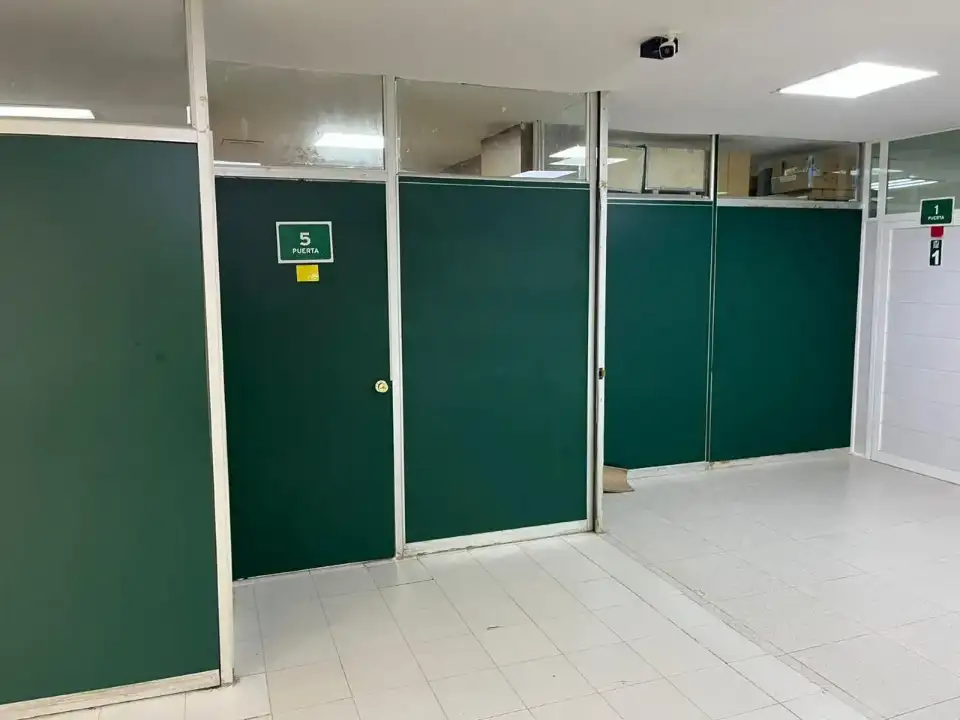

Mantenimiento Hospitalario Pachuca
Adecuaciones en hospital IMSS Pachuca: remodelación de patología y lavamanos, mejora hidrosanitaria y construcción de rampa de emergencias, elevando seguridad, funcionalidad y continuidad operativa sin interrumpir servicios médicos.
Remodelación Infraestructura Médica Veracruz
Remodelación y fortalecimiento de unidades médicas en Veracruz: desmantelamientos controlados, adecuaciones con tablaroca, albañilería y pisos vinílicos, renovación eléctrica y acabados, mejorando funcionalidad sin interrumpir servicios de salud.
Galería de proyectos
Contrato de Obra Pública a precios unitarios y tiempo determinado relativo a la “Adecuación de espacios en el inmueble denominado LA TORRE”, No. FGJCDMX/DOPC/012/2025 con la Fiscalía General de Justicia de la Ciudad de México
Plazo de ejecución: 83 días naturales, iniciando el 10 de octubre de 2025 y finalizando el 31 de diciembre de 2025.

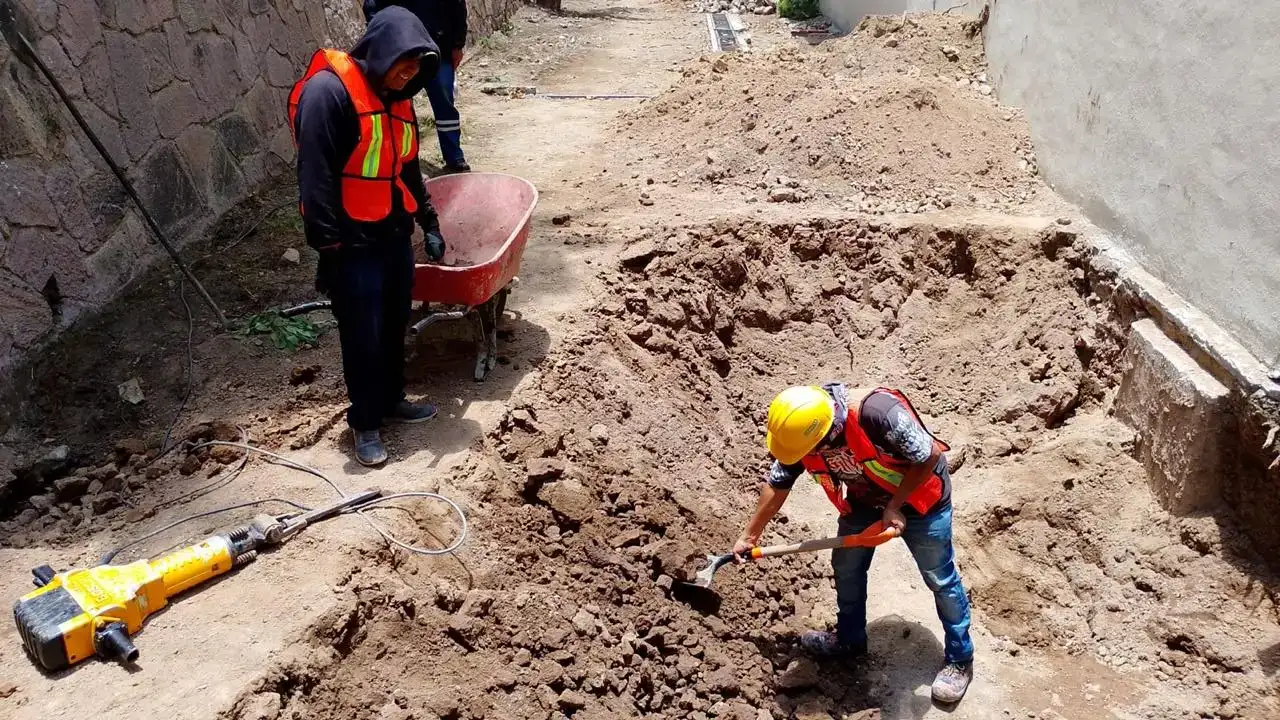

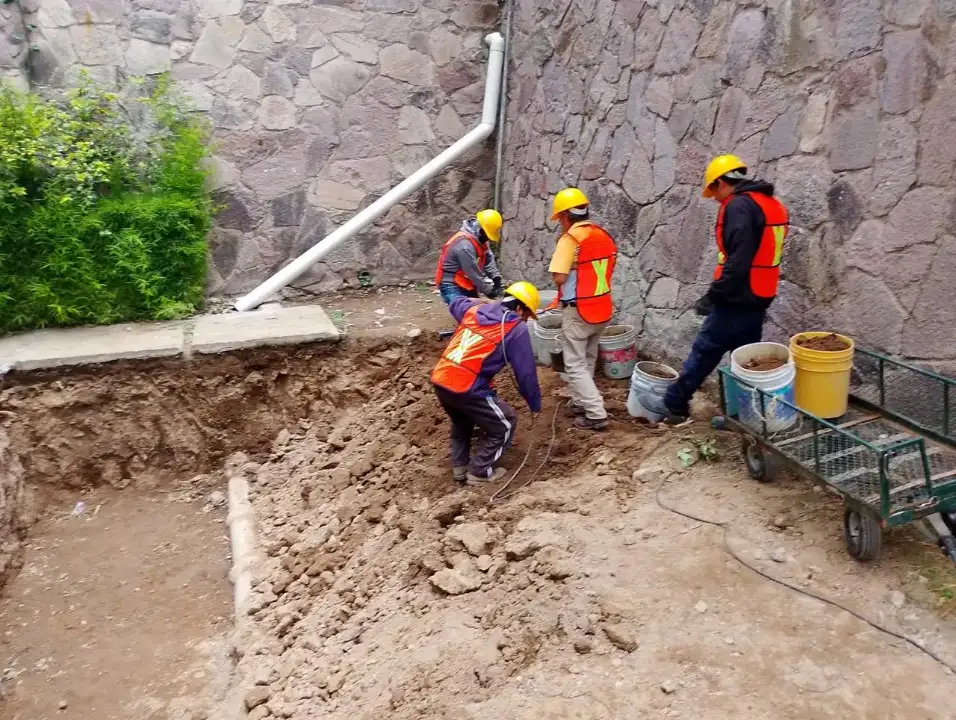

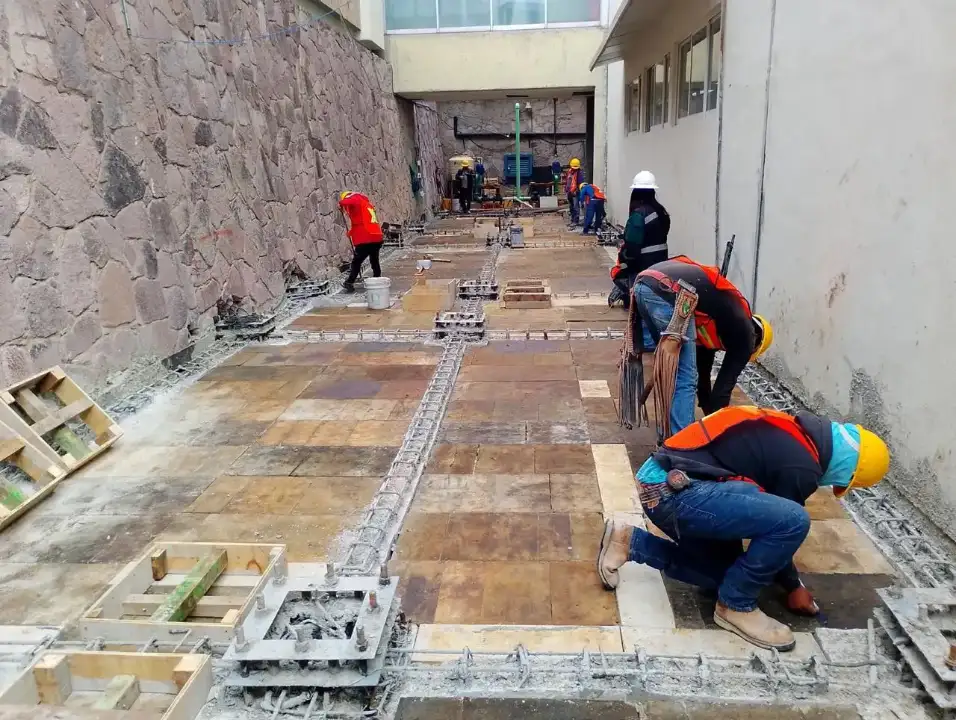

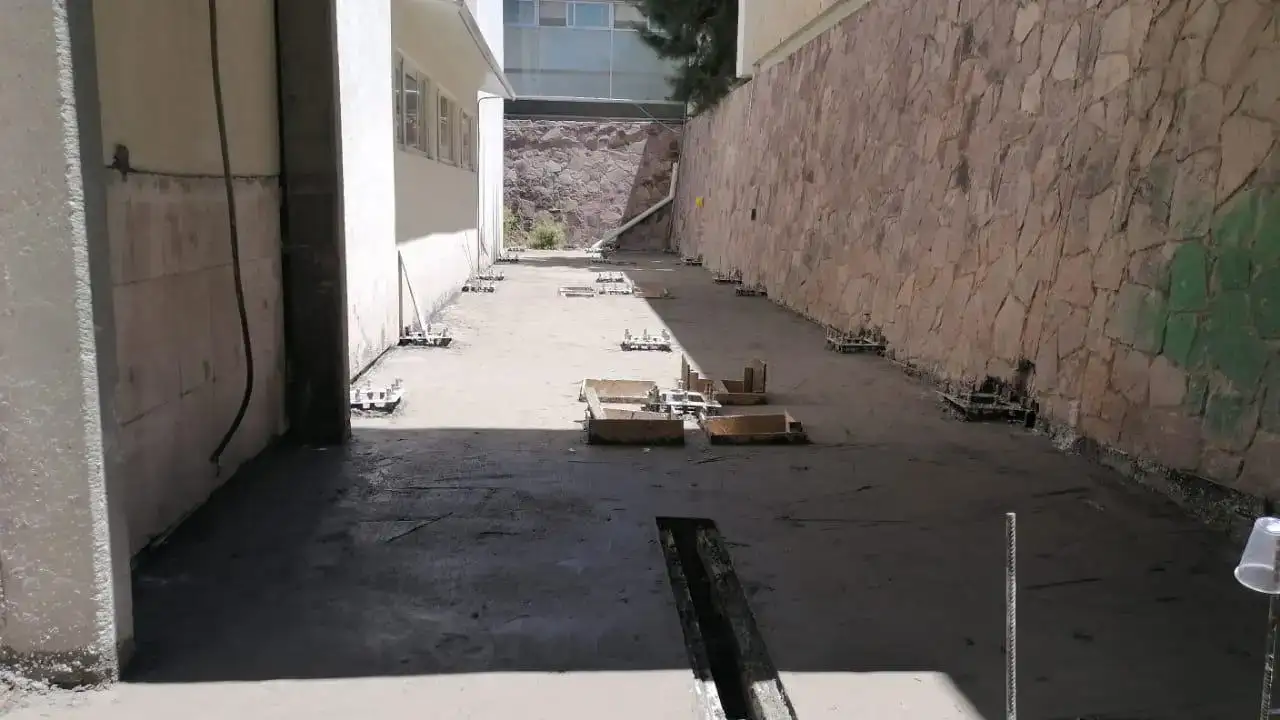

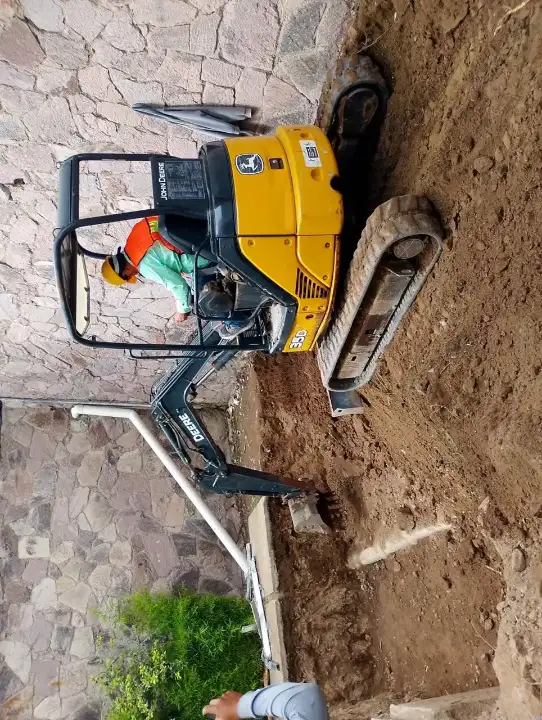

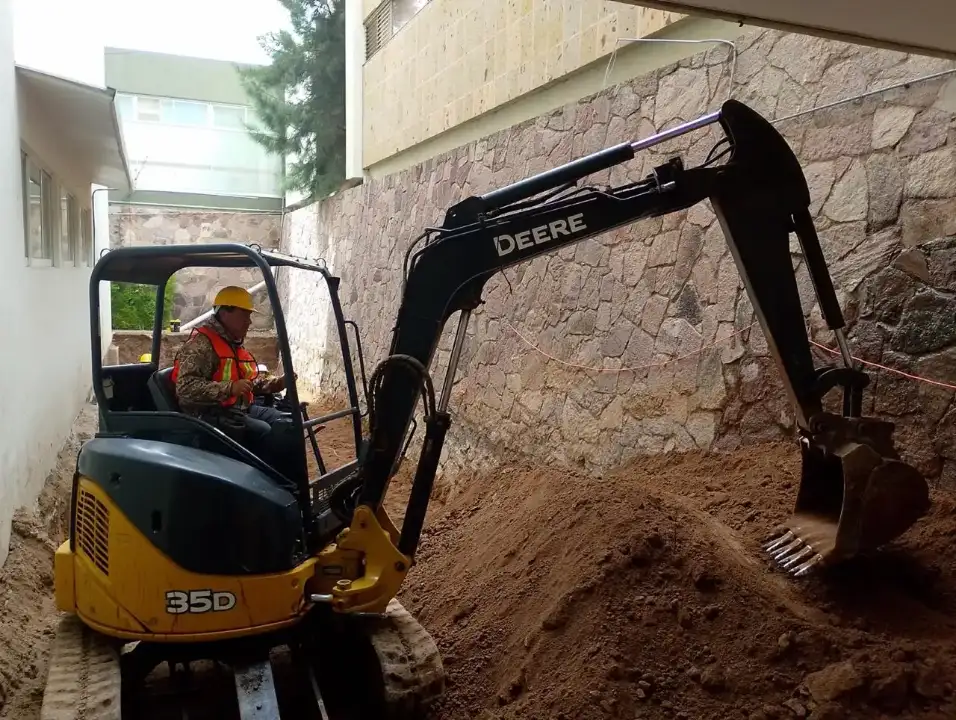

Descripción de los trabajos: La intervención comenzó con una etapa crítica de preliminares y demoliciones especializadas, que incluyó el trazo y nivelación topográfica de más de 2,172 m² para el desplante de nuevas estructuras. Se ejecutó el desmontaje masivo de más de 15,000 metros de tubería conduit y cableado eléctrico existente, así como el retiro de muebles sanitarios, cancelerías y carpinterías. Las demoliciones abarcaron desde elementos ligeros hasta la escarificación de elementos de concreto armado y excavaciones manuales superiores a los 500 m³ para preparar las áreas de refuerzo estructural.

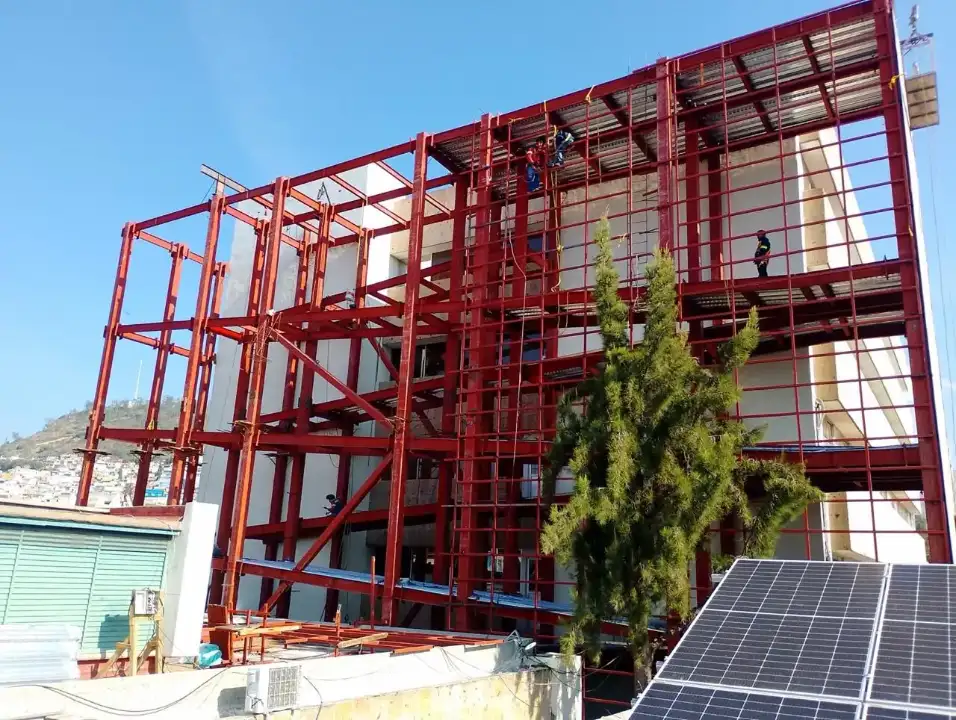

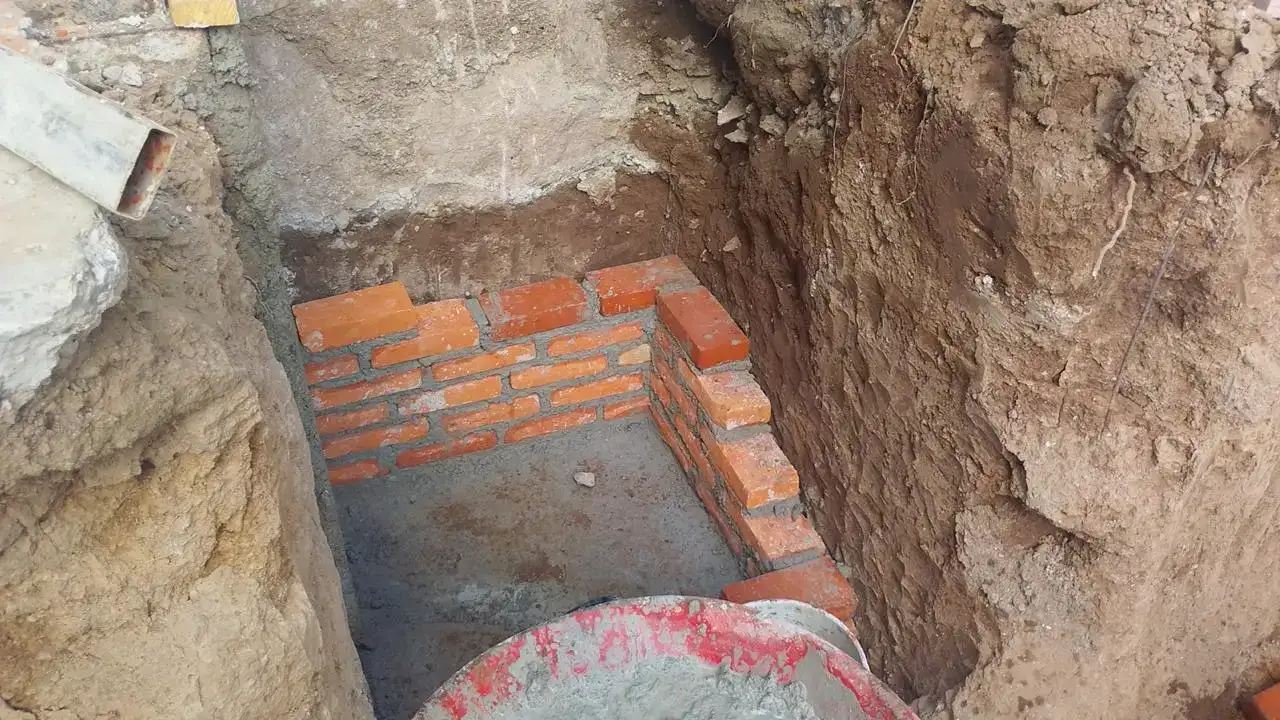

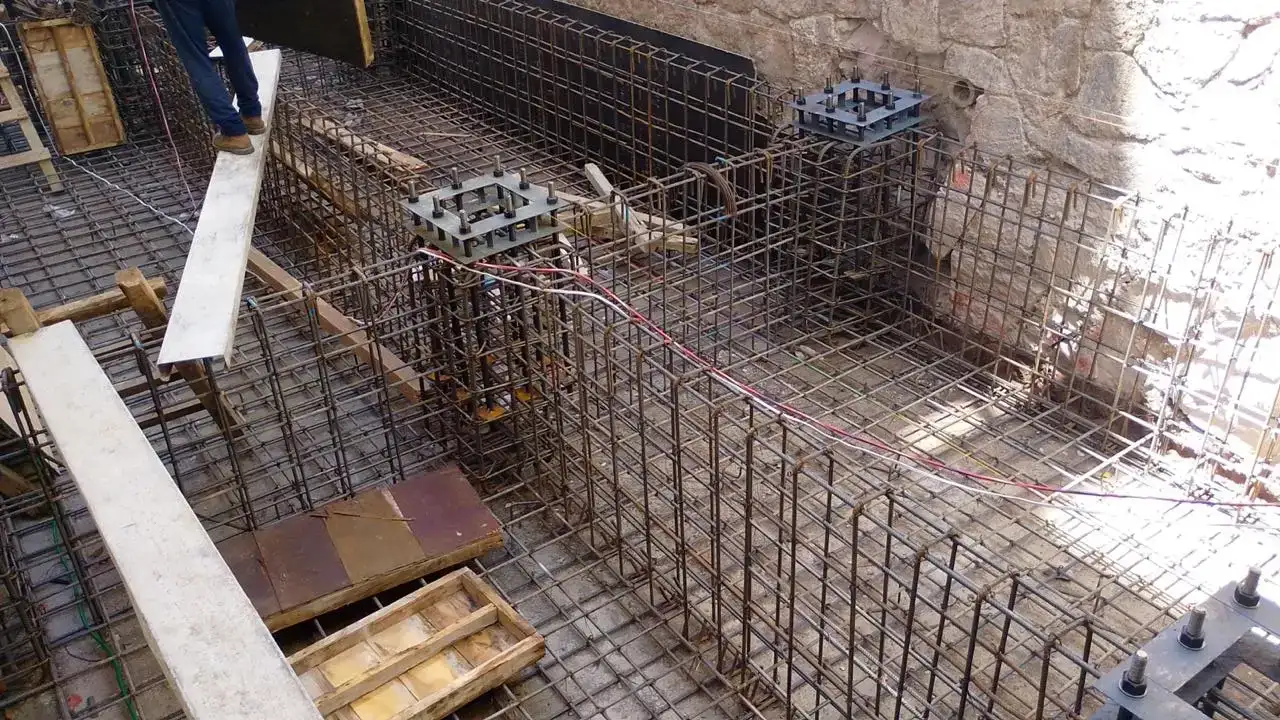

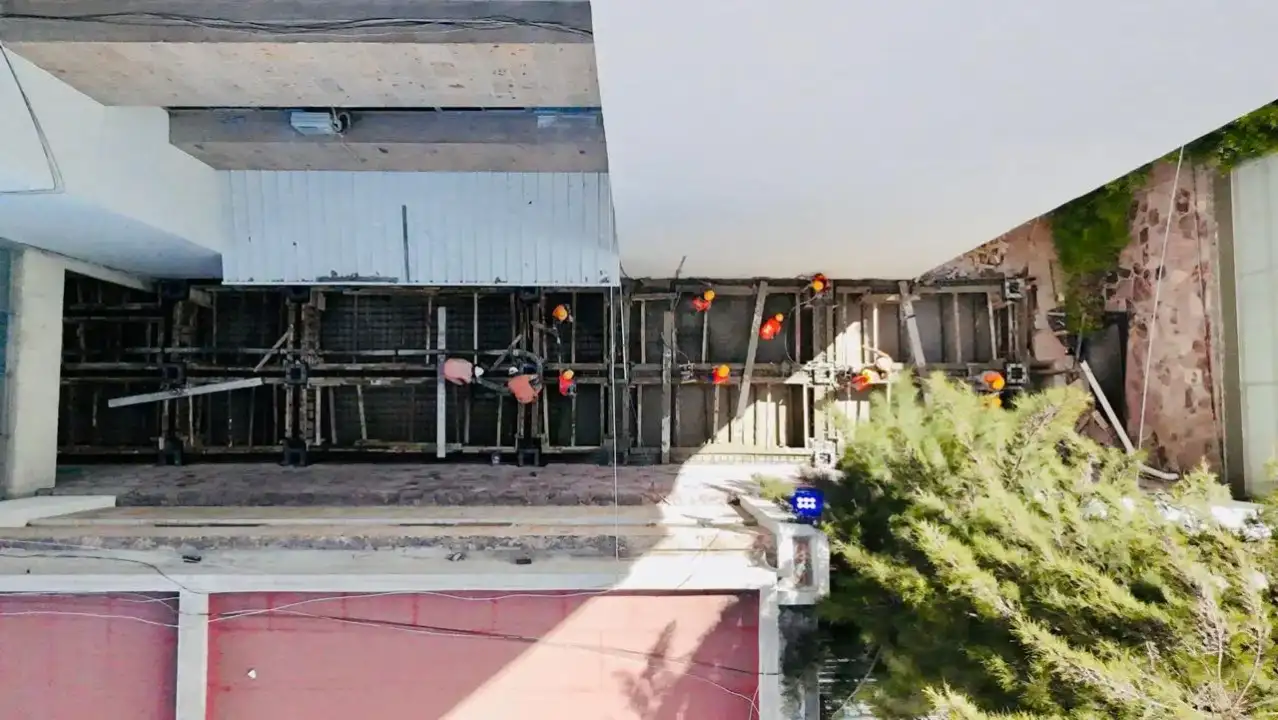

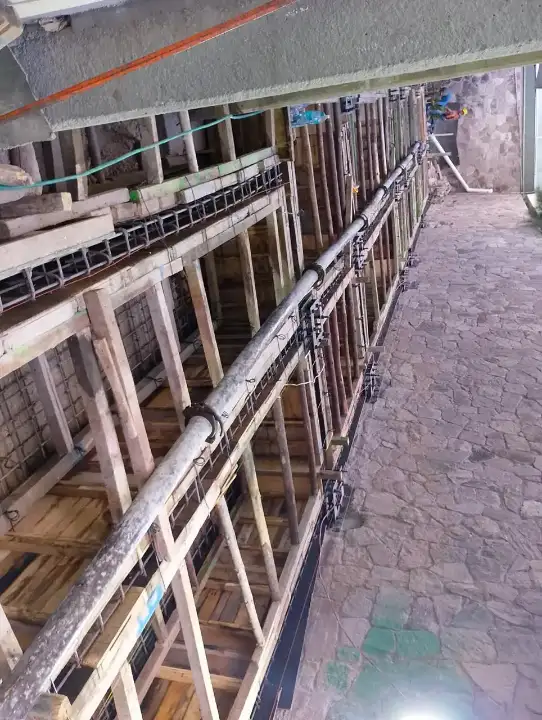

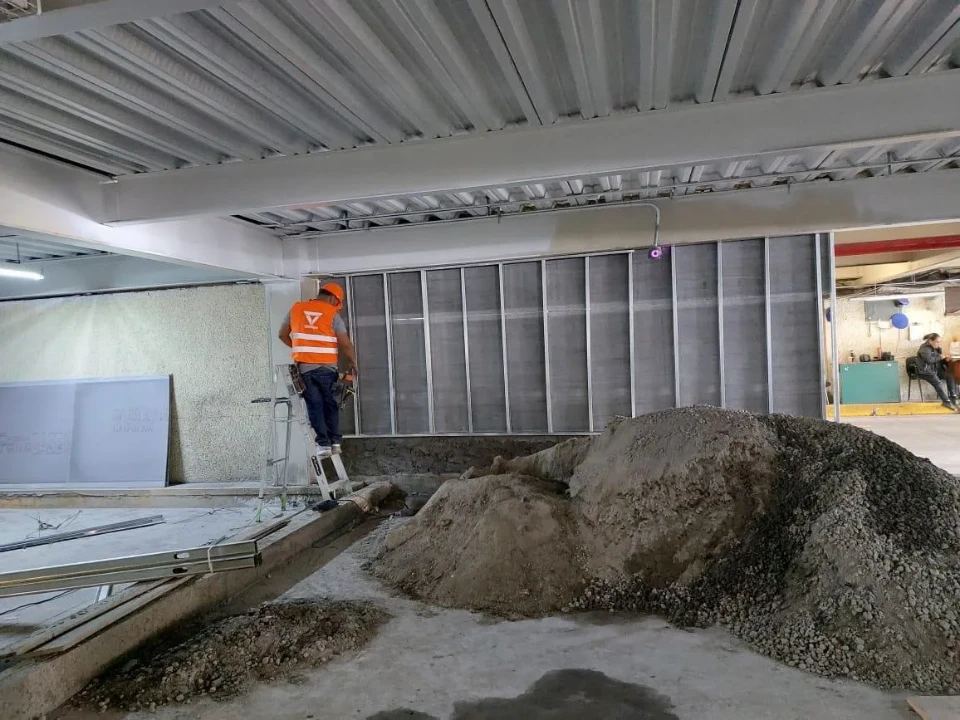

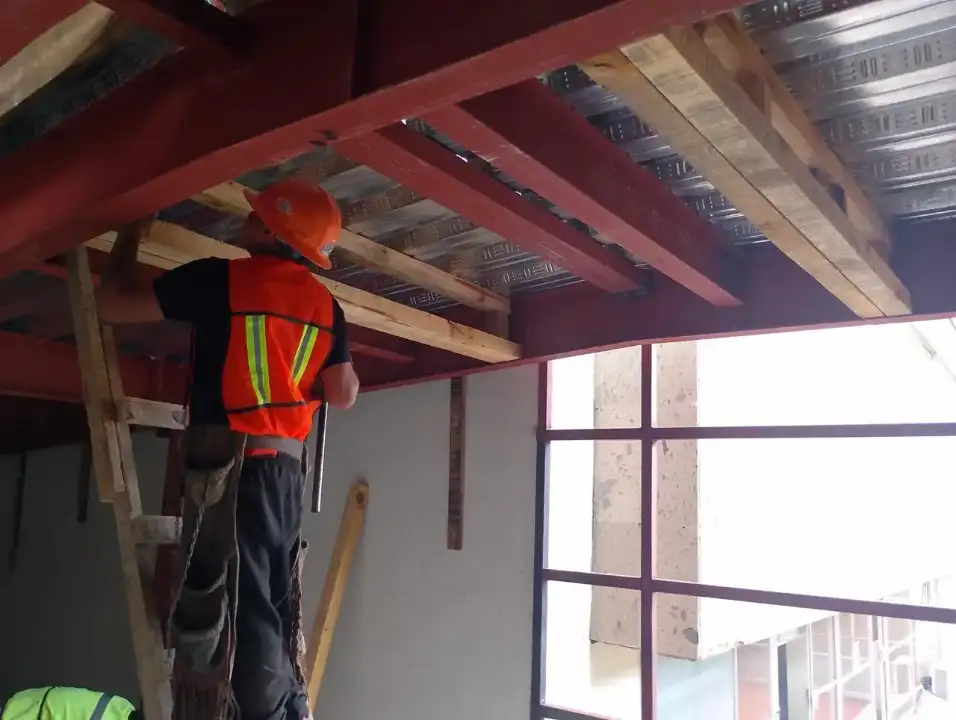

En el rubro de infraestructura y reforzamiento estructural, los trabajos se concentraron en la zona del “búnker”, donde se realizó una recimentación profunda mediante el hincado de pilotes tipo mega de 60 cm de diámetro. la superestructura fue robustecida con el suministro y habilitado de más de 100 toneladas de acero de refuerzo (fy=4,200 kg/cm²) y el colado de aproximadamente 880 m³ de concreto hidráulico de alta resistencia (f’c=250 kg/cm²) en columnas, trabes, muros y losas macizas, utilizando cimbras de acabado aparente para garantizar la calidad estética y estructural.

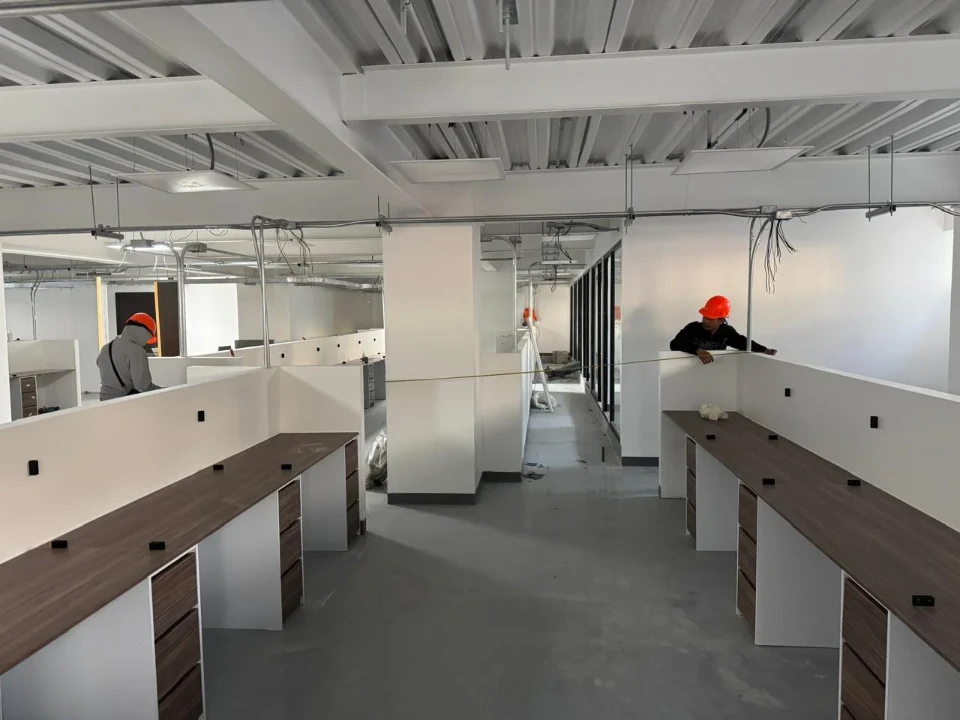

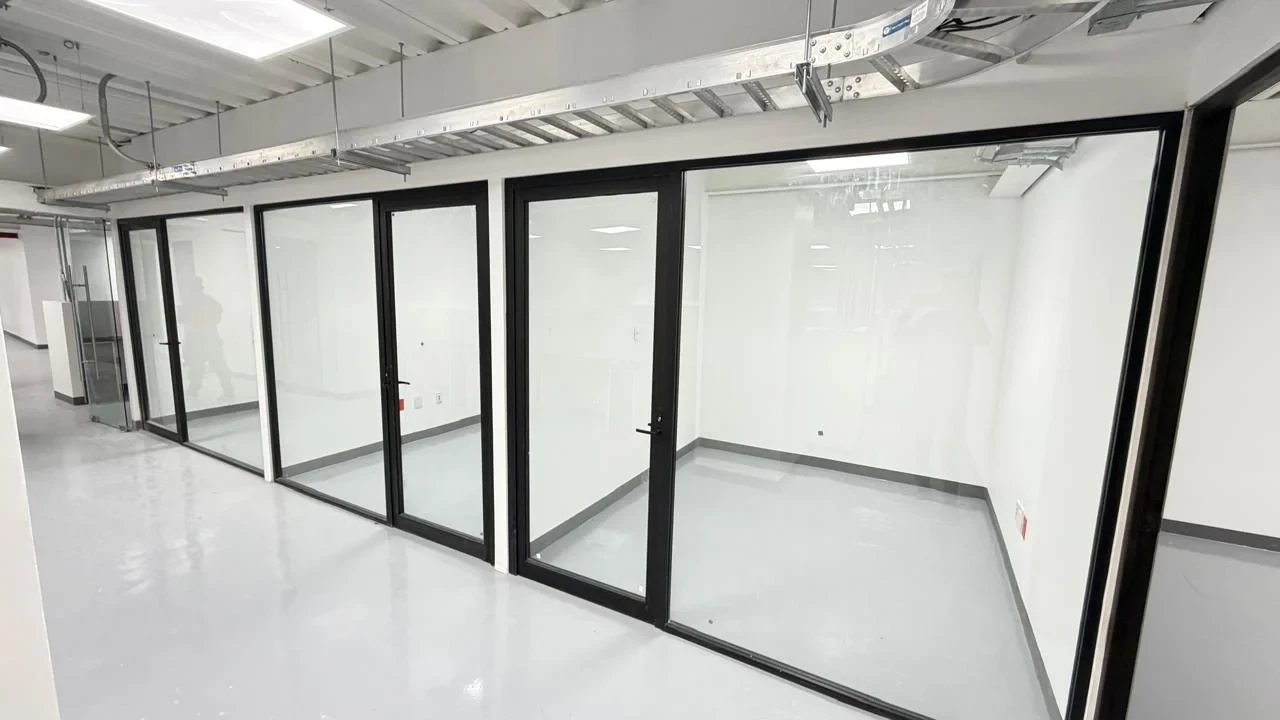

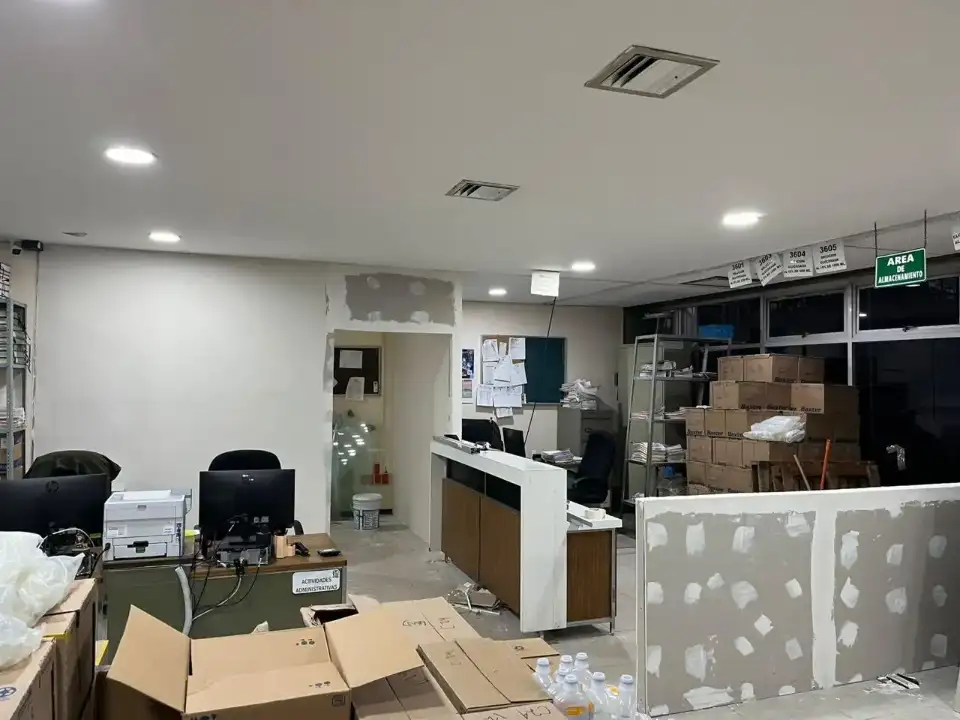

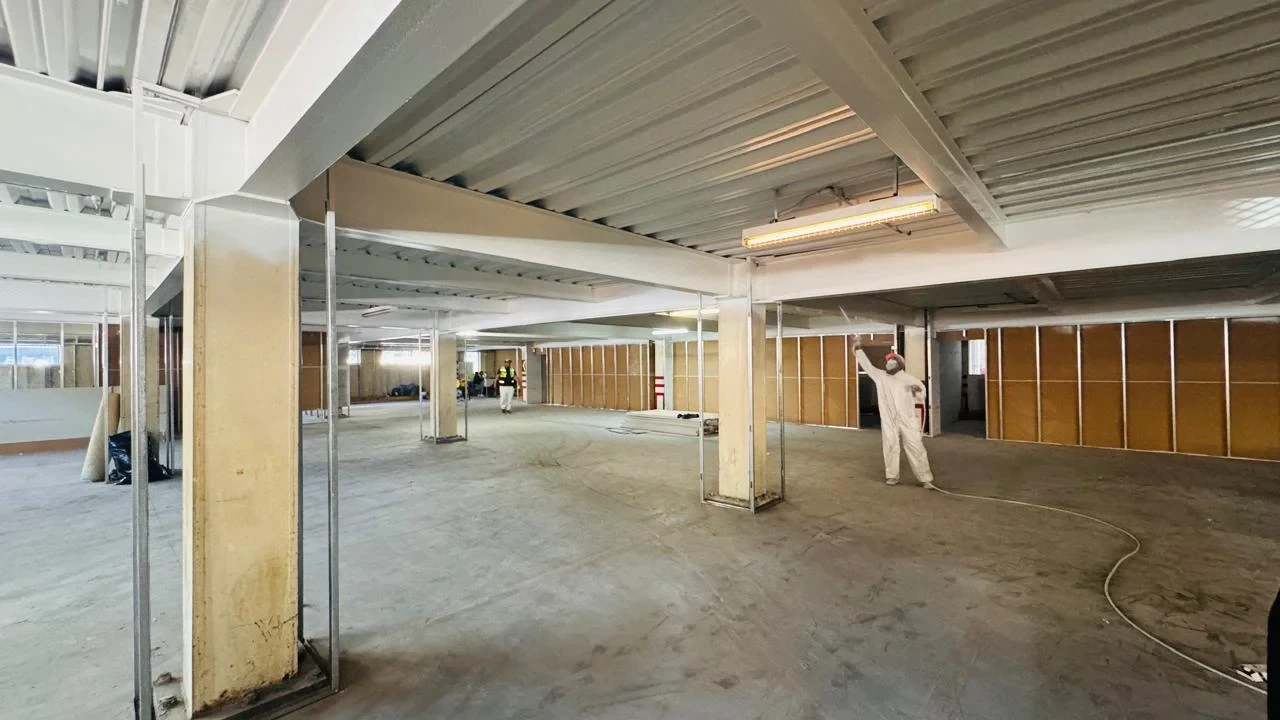

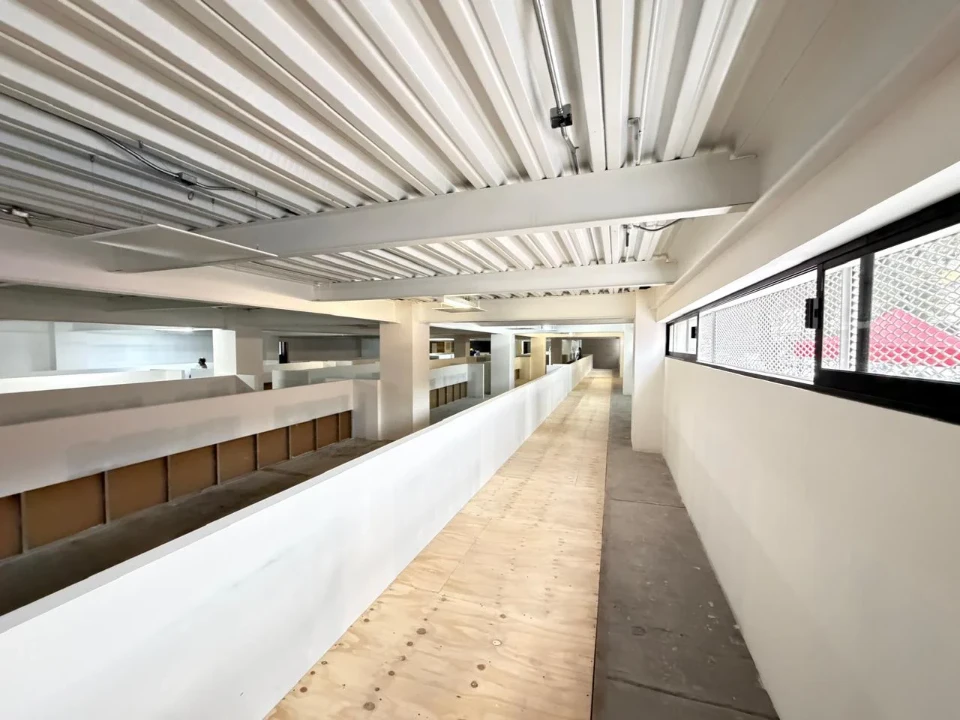

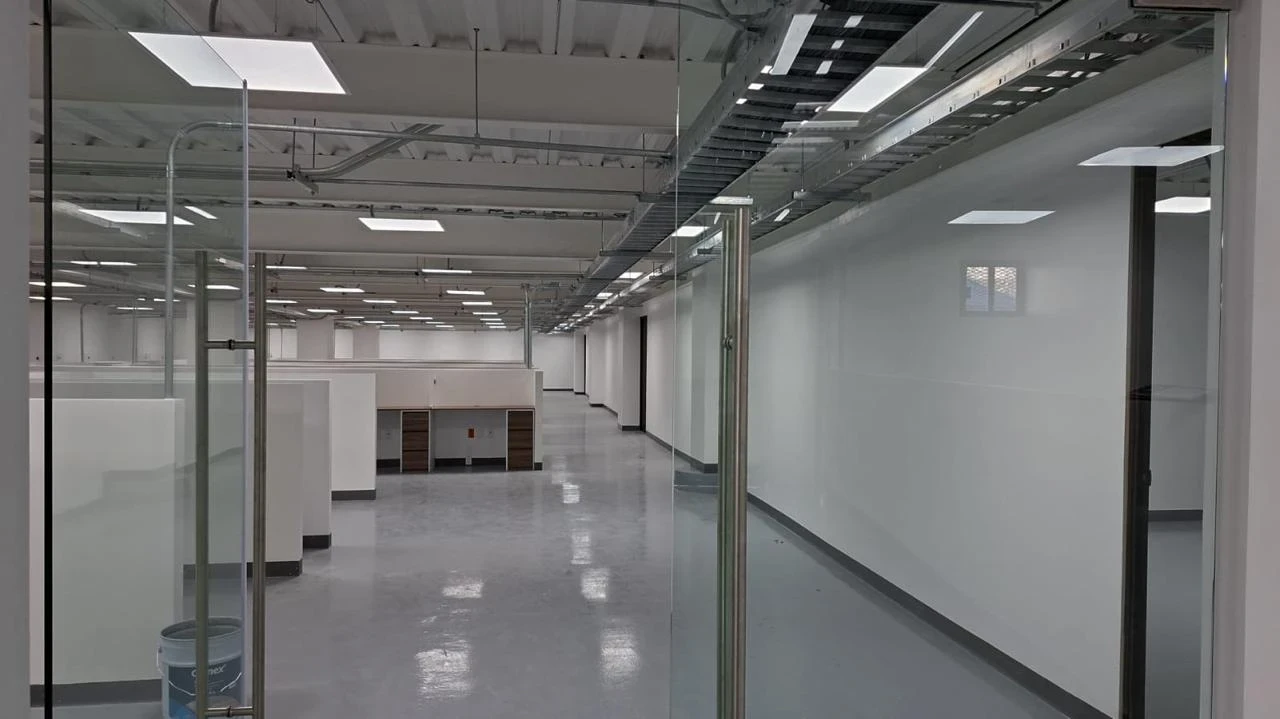

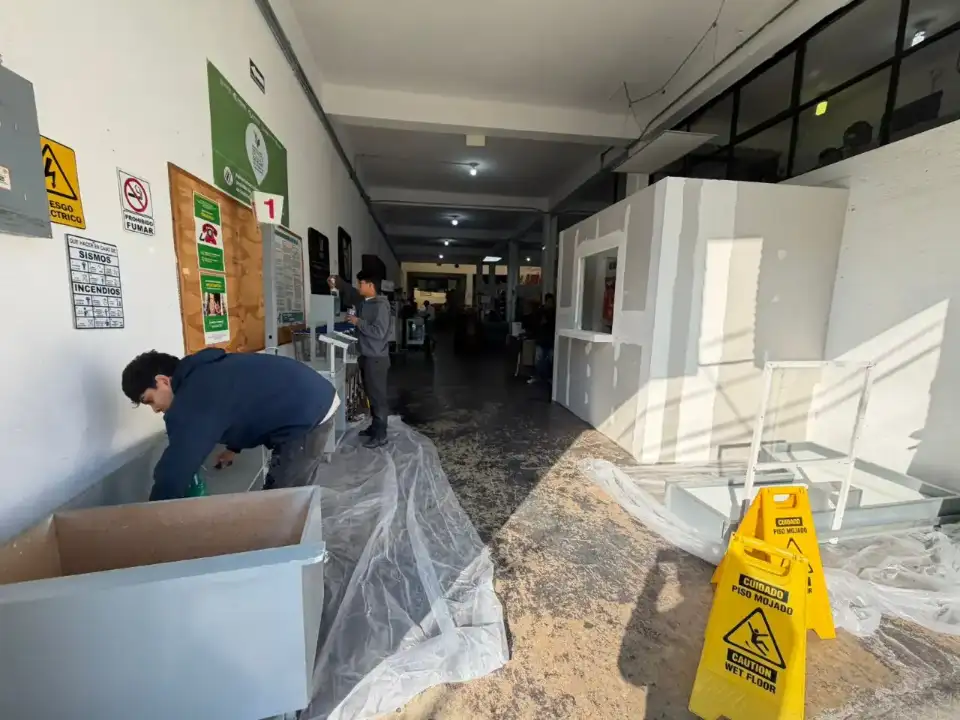

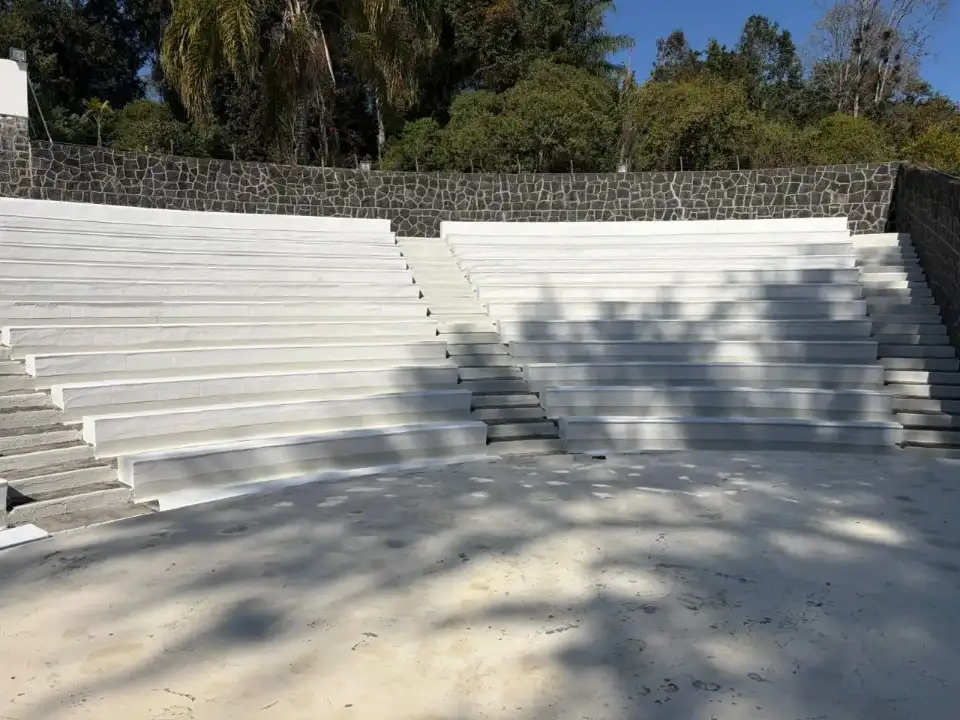

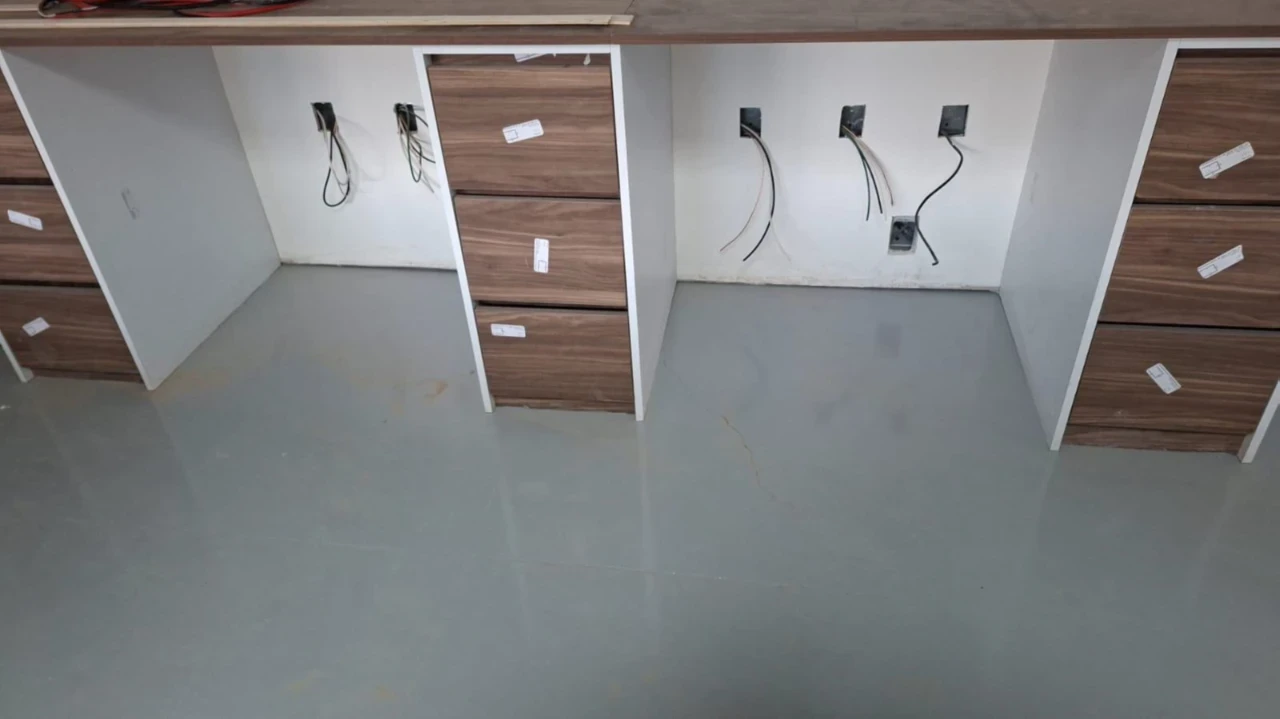

Los trabajos de albañilería y acabados arquitectónicos transformaron el estacionamiento y áreas comunes en espacios de oficinas funcionales. Se levantaron muros de block y tabique con sus respectivos refuerzos de concreto, aplicando aplanados de yeso y mezclas de cemento-arena. La estética del inmueble se elevó con la colocación de pisos de mármol carrara en formato mate, el revestimiento de columnas y la aplicación de pintura vinílica de alta calidad. En el exterior, se rehabilitó la fachada mediante limpieza a presión e impermeabilización con sistemas de poliuretano, además de la instalación de tapajuntas metálicos.

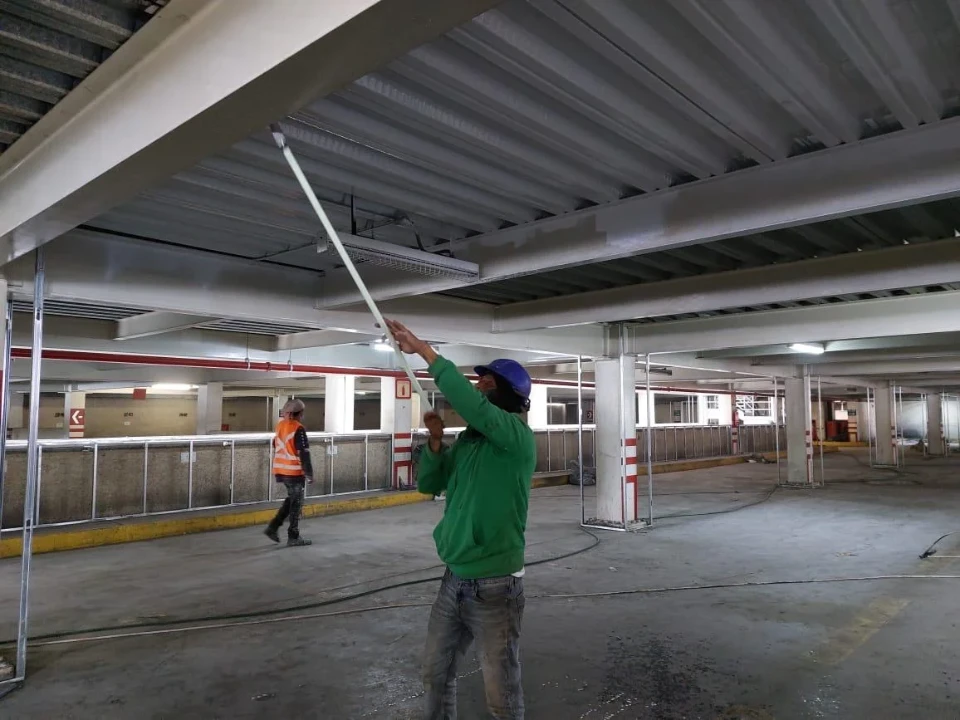

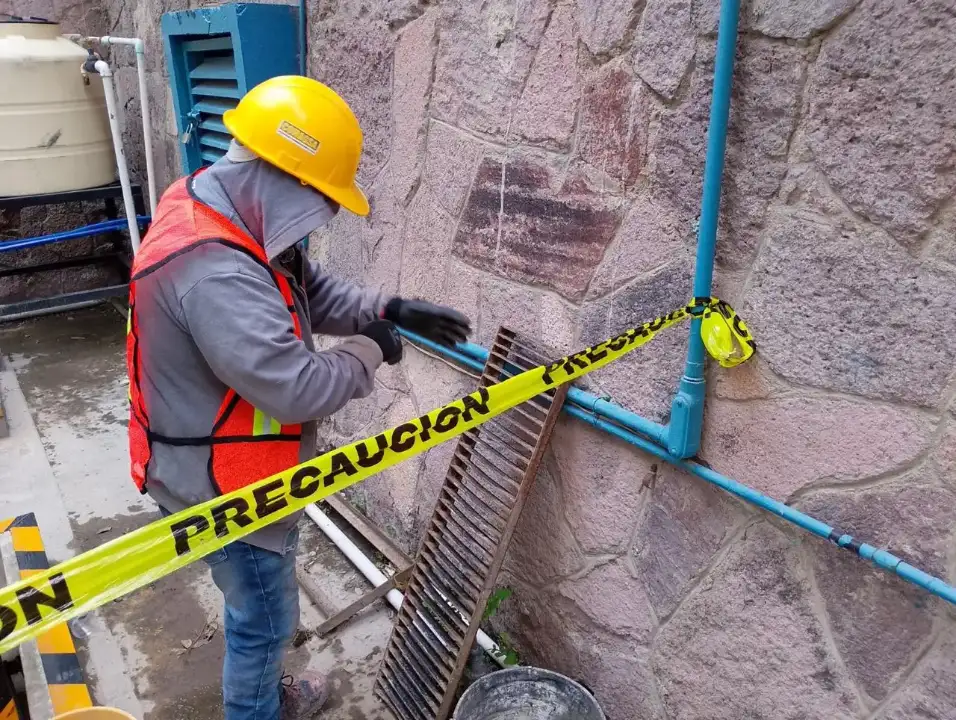

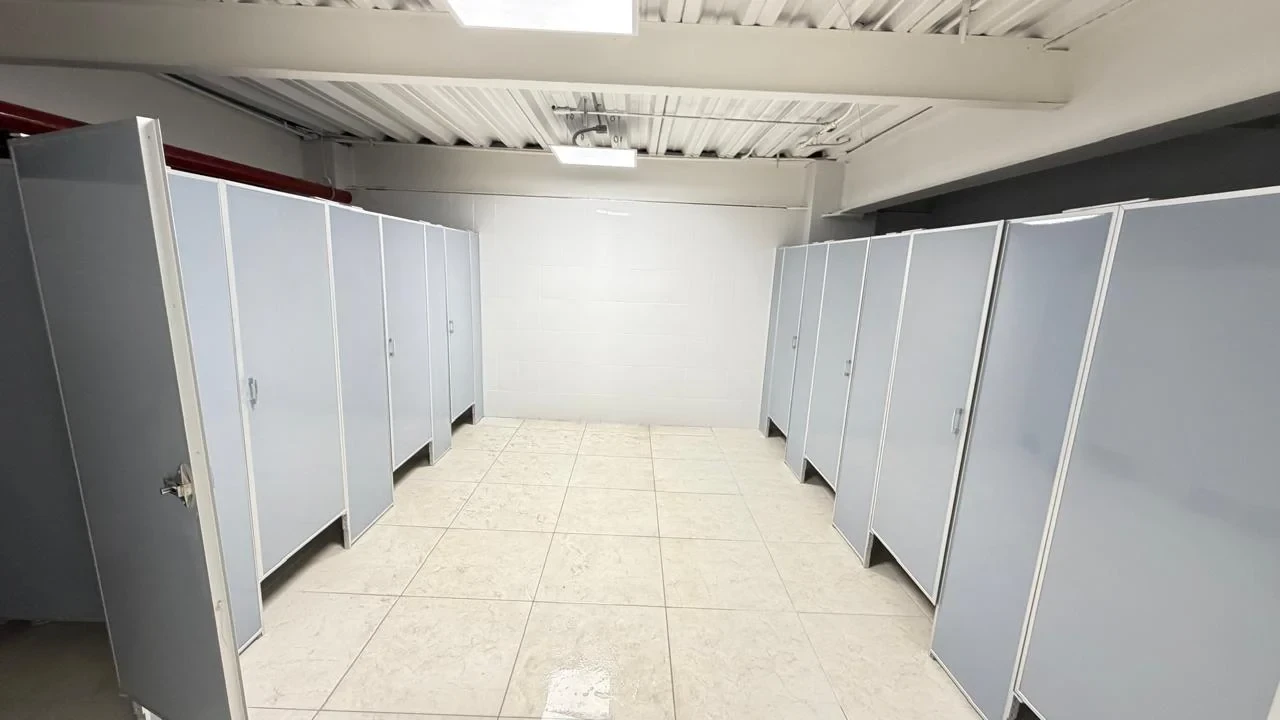

Finalmente, se ejecutó la habilitación de instalaciones y equipamiento final, que comprendió la red hidrosanitaria completa con la instalación de inodoros y lavabos de grado institucional (american standard o similar) y coladeras de acero inoxidable. El sistema eléctrico fue renovado integralmente con tableros de control, alimentadores y luminarias tipo led de alta eficiencia, incluyendo reflectores de 100w en fachada. Los trabajos concluyeron con la instalación de carpinterías de madera, cancelería de aluminio y herrería perimetral de seguridad para garantizar la operatividad total de las nuevas oficinas de la fiscalía.
Contrato de obra pública “Servicio de mantenimiento a inmuebles. – adecuaciones en el inmueble del H.G.Z.M.F. No. 1 Pachuca Hospital Prioritario 2 (Obra civil) 2025”, No. C5M0091 con el Instituto Mexicano del Seguro Social
Plazo de ejecución: 70 días naturales, iniciando el 25 de julio de 2025 y finalizando el 02 de octubre de 2025.

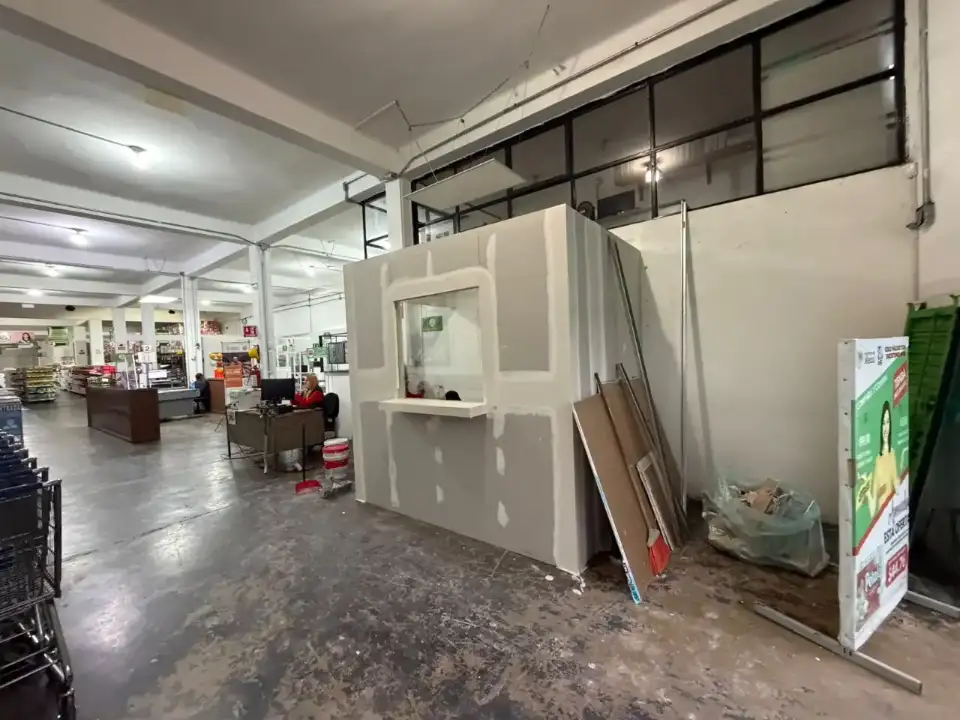

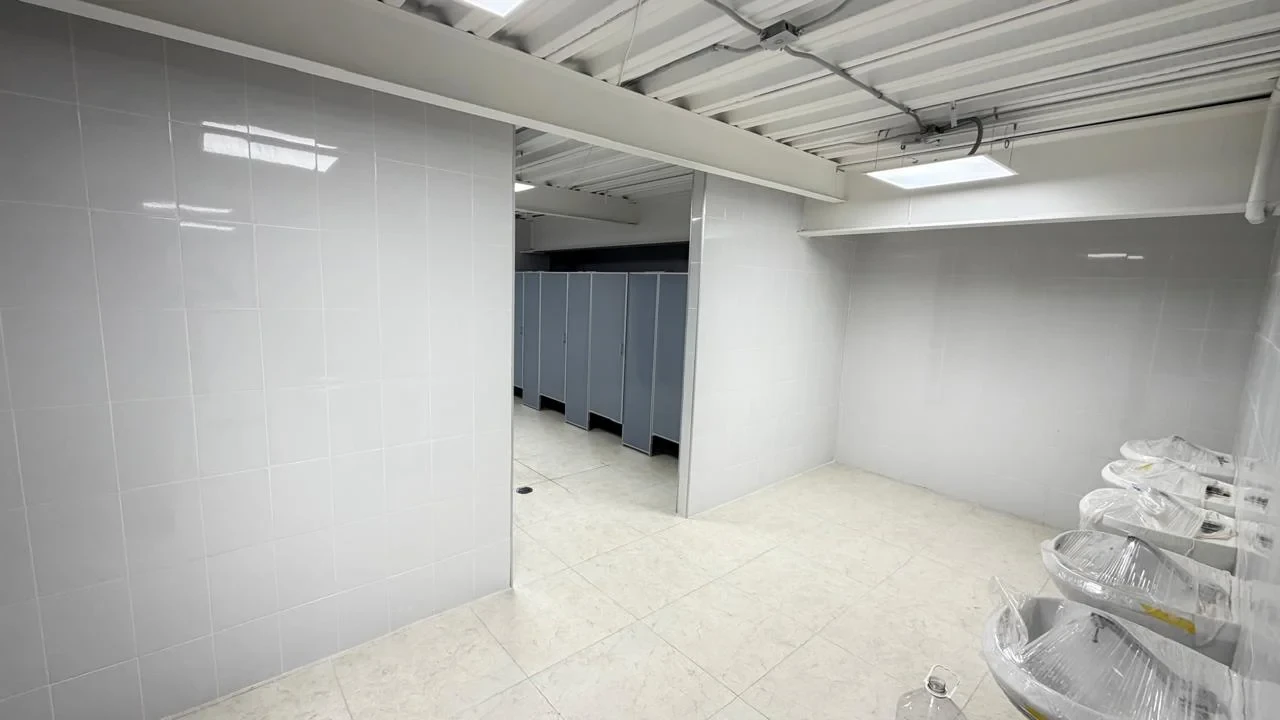

Descripción de los trabajos: La intervención consistió en la ejecución de diversas adecuaciones de obra civil orientadas a la optimización de áreas críticas y de servicios en el h.g.z.m.f. no. 1 de pachuca. Los trabajos comenzaron con la remodelación integral del área de patología y la zona de lavamanos, donde se realizaron tareas de retiro de acabados dañados, sustitución de muebles sanitarios y adecuación de instalaciones hidrosanitarias. Estas actividades se ejecutaron bajo estrictos controles de higiene para garantizar que los espacios quedaran plenamente funcionales y alineados con la normativa institucional de salud.

De manera simultánea, se procedió con la construcción y fortalecimiento de la rampa de emergencias, una obra de infraestructura clave para la movilidad del hospital. El proceso incluyó desde la cimentación técnica mediante el desplante de bases sólidas, hasta el montaje de una estructura metálica diseñada para soportar cargas de uso intensivo. Posteriormente, se aplicaron recubrimientos de pintura especializada en toda la estructura y pasamanos, lo cual aseguró la protección contra la corrosión y una correcta señalización visual para los usuarios.
Finalmente, todas las etapas del proyecto se concentraron en elevar los estándares de seguridad y eficiencia del inmueble. Se llevaron a cabo las terminaciones y detalles finales en cada una de las áreas intervenidas, asegurando que tanto la zona de patología como la nueva rampa cumplieran con las especificaciones técnicas del contrato. Estas acciones se coordinaron de manera que la operación hospitalaria no se viera interrumpida, logrando la entrega de las instalaciones en condiciones óptimas para el servicio médico y la atención de emergencias.
Invitación a cuando menos tres personas “Obra civil e instalaciones para el fortalecimiento a Unidades Médicas y No Médicas de la zona centro en el Órgano de Operación Administrativa Desconconcentrada Regional Veracruz en el ejercicio 2025”, No. C5M0114 con el Instituto Mexicano del Seguro Social.
Plazo de ejecución: 70 días naturales, iniciando el 06 de octubre de 2025 y finalizando el 14 de diciembre de 2025.

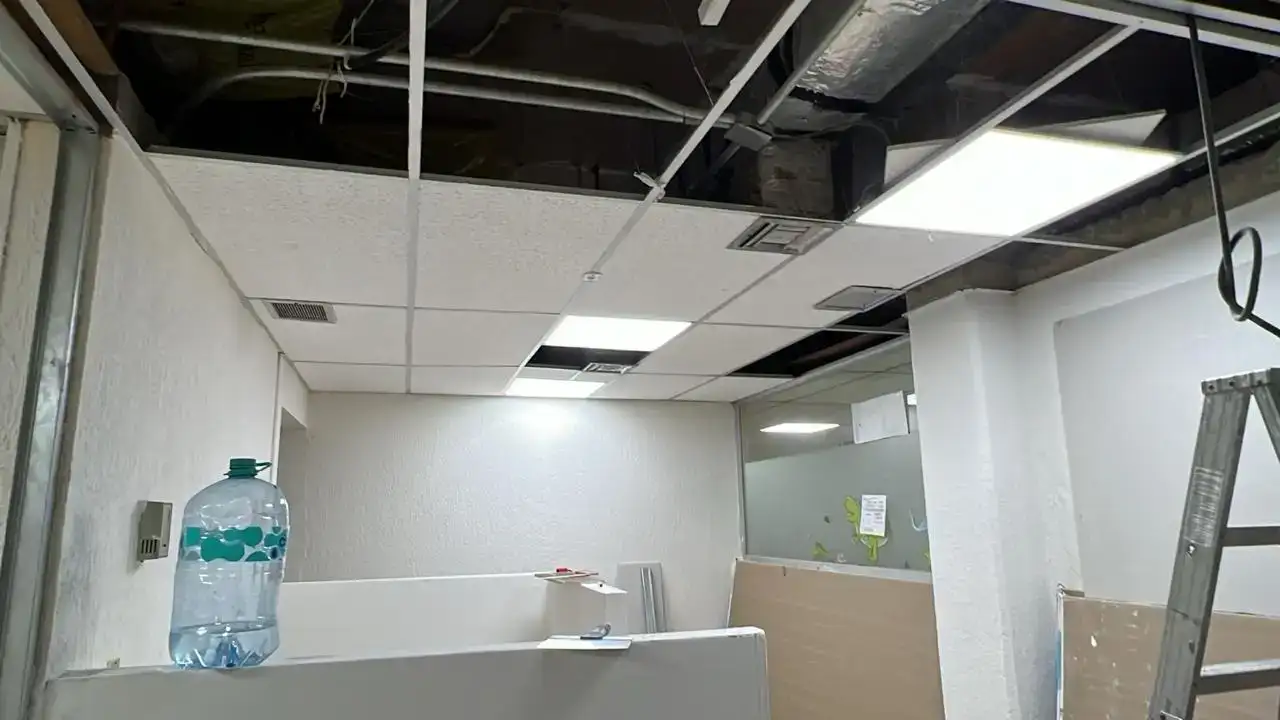

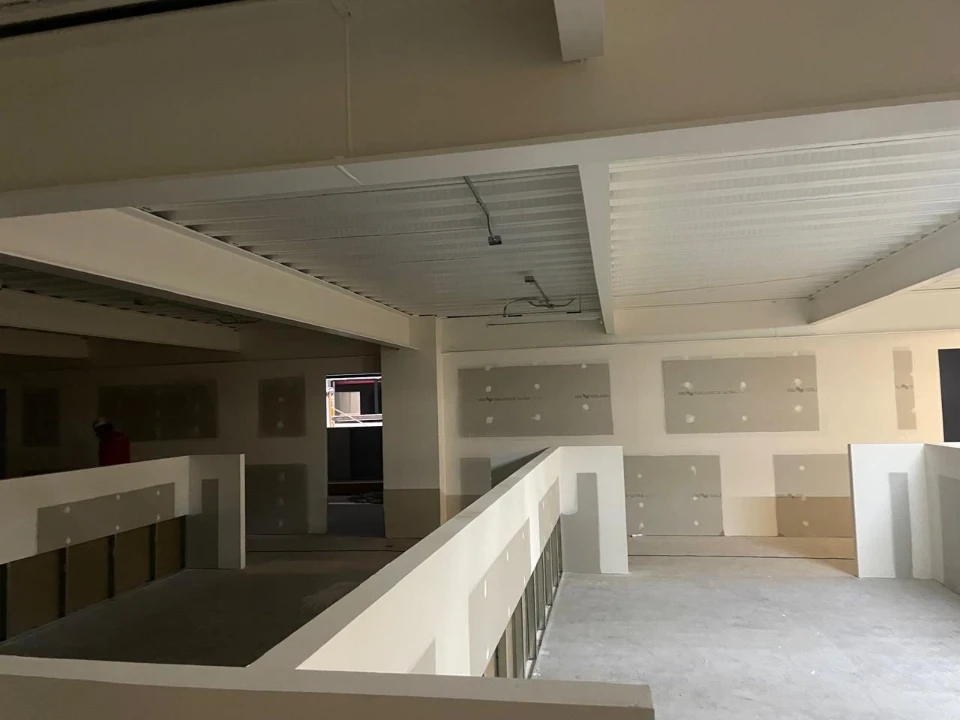

Descripción de los trabajos: La intervención consistió en la remodelación integral y el fortalecimiento de la infraestructura existente en diversas unidades de la zona centro. El proceso comenzó con una etapa crítica de desmantelamientos controlados, donde se realizó el retiro de elementos obsoletos, destacando la demolición de más de 520 m² de falso plafón de yeso y el desmontaje de recubrimientos pétreos, losetas y cancelerías. Estas actividades se ejecutaron de manera manual para garantizar la integridad de las estructuras colindantes y permitieron el desalojo eficiente de los escombros hacia sitios de disposición autorizados, asegurando que no se afectó la operación de las unidades médicas.

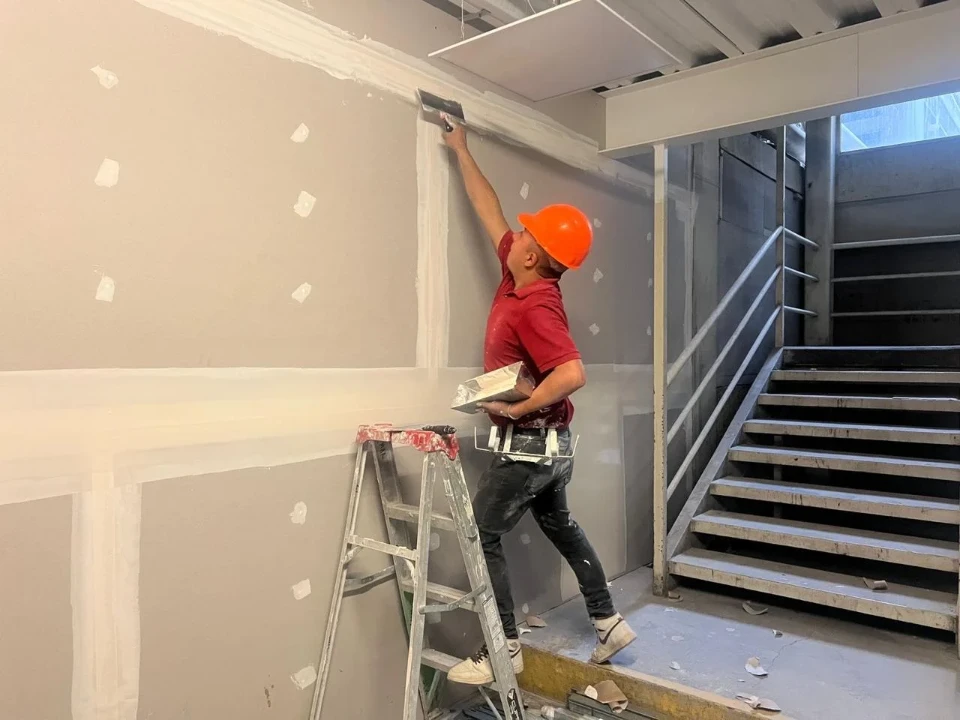

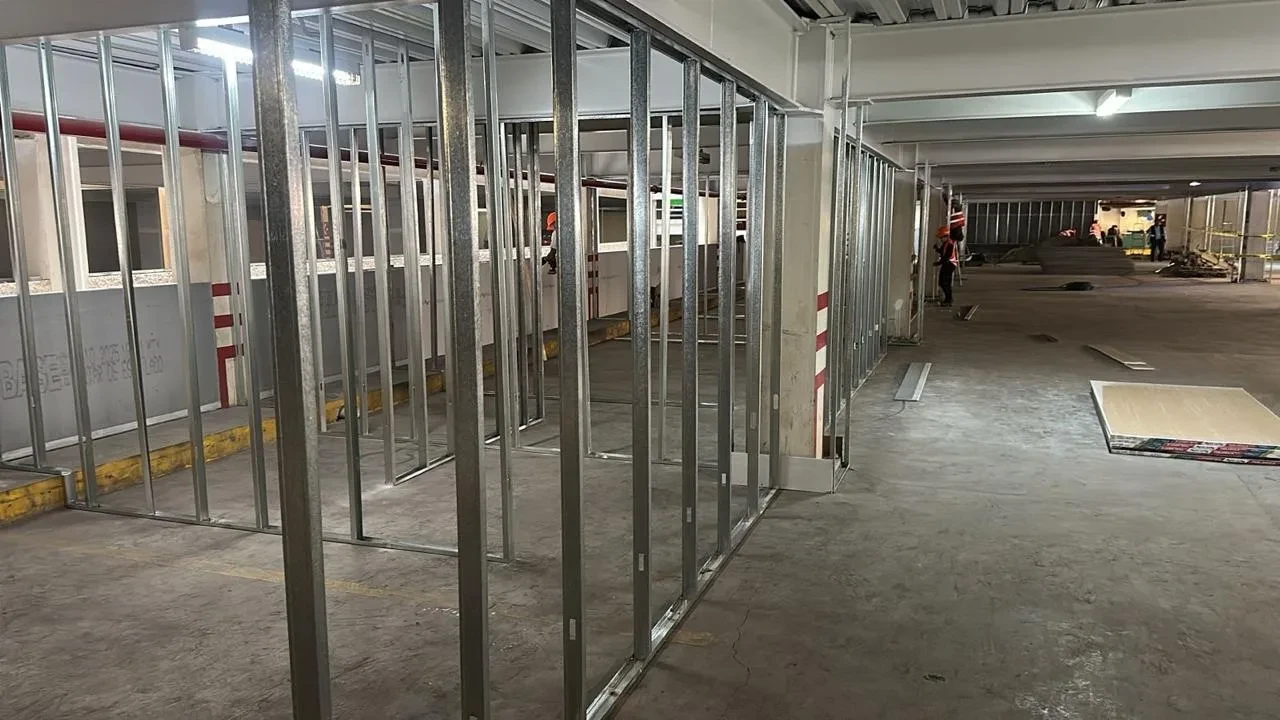

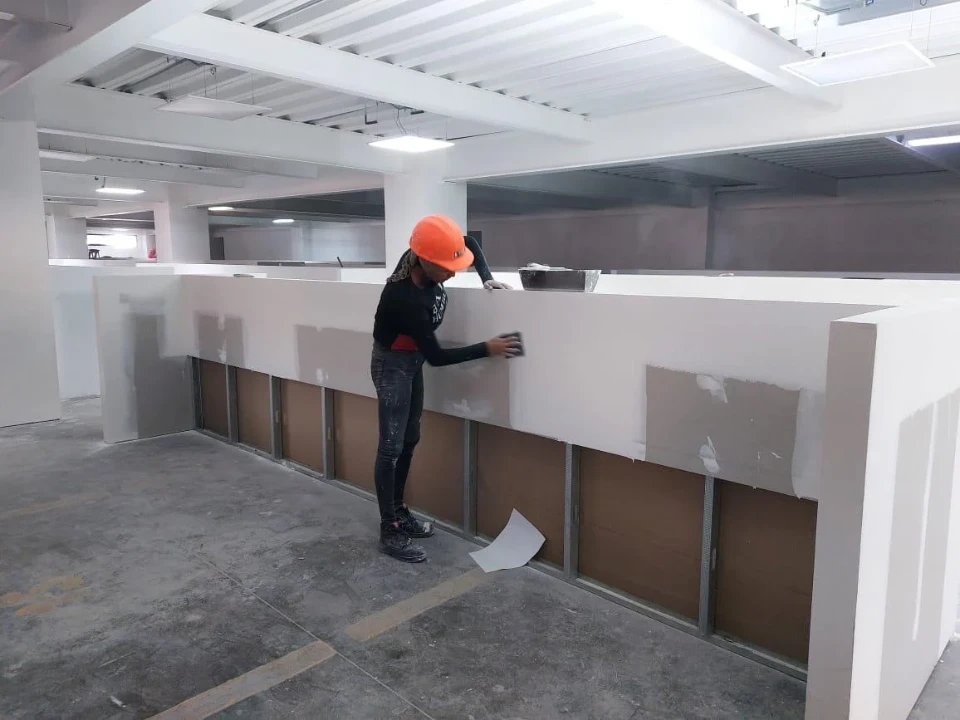

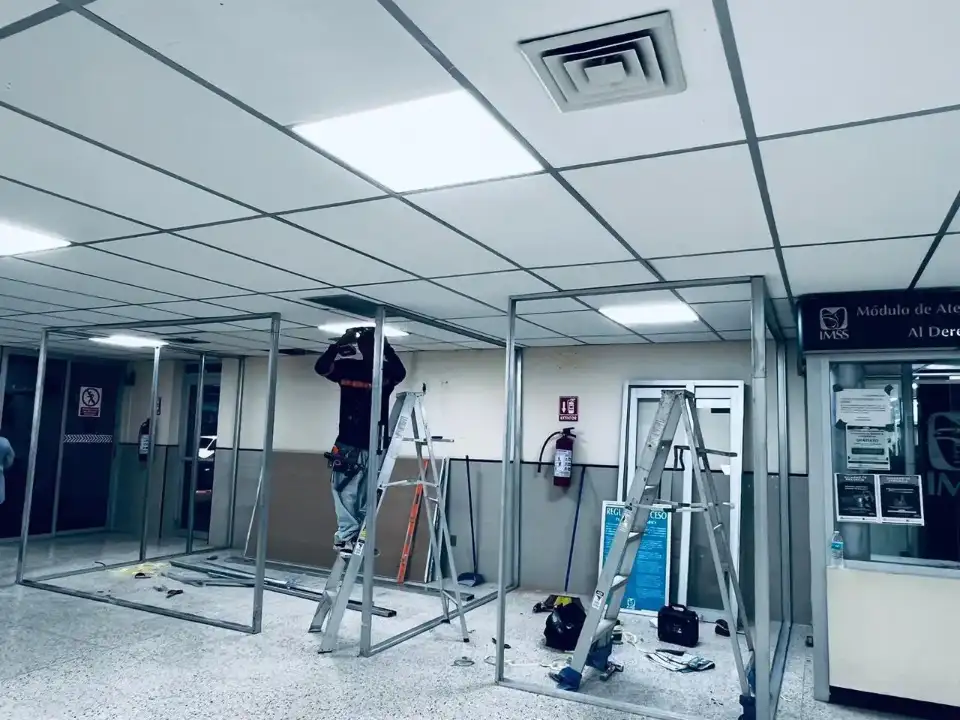

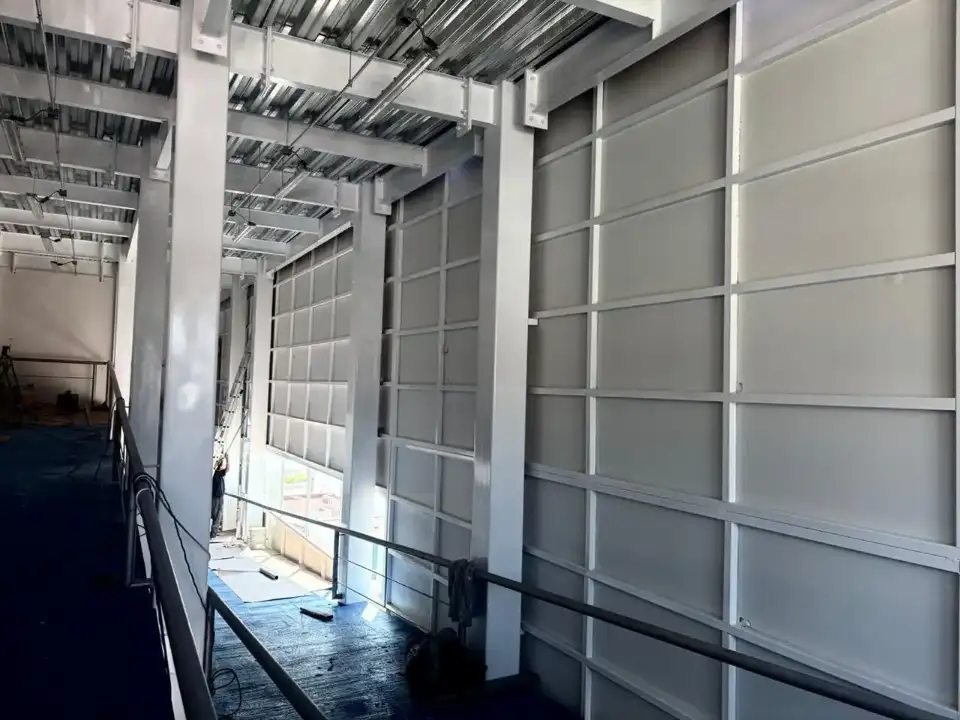

Una vez liberadas las áreas, se procedió con la fase de adecuación arquitectónica mediante la instalación de muros divisorios de sistema ligero (tablaroca) montados sobre bastidores metálicos galvanizados. Para asegurar superficies óptimas, se realizaron trabajos de albañilería que incluyeron la aplicación de aplanados de cemento-arena y la construcción de firmes de concreto nivelados. estos últimos se complementaron con la aplicación de morteros finos, los cuales sirvieron como base técnica para la posterior colocación de acabados de alta resistencia y pisos vinílicos.
En la etapa final, los trabajos se concentraron en el detalle y la funcionalidad de los espacios operativos. Se llevó a cabo la renovación de los sistemas de iluminación mediante el desmontaje de luminarias antiguas y la ejecución de nuevas canalizaciones eléctricas. asimismo, se instalaron elementos de carpintería, herrería y cancelería de aluminio con cristalería, asegurando que cada espacio cumpliera con los estándares de calidad requeridos por el instituto. Todas estas actividades se coordinaron para concluirse dentro del plazo contractual de 70 días, manteniendo siempre la continuidad en la prestación de los servicios de salud.
